LNG基地増設工事の様子(2018年度)
工事進捗状況
【石狩LNG基地工事エリア全景(2018年11月15日撮影)】
2019年2月20日現在
- No.4タンクは、内槽側板等の据付や溶接、底部保冷工事を実施しています。
2019年1月20日現在
- No.4タンクは、内槽側板等の据付や溶接、底部保冷工事を実施しています。
- プラント設備は、各設備の試運転調整等を実施しています。
- 保全倉庫棟は、内装工事、電気工事を実施しています。
2018年12月20日現在
- No.4タンクは、内槽側板等の据付や溶接、底部保冷工事を実施しています。
- プラント設備は、各設備の試運転調整等を実施しています。
- 保全倉庫棟は、外構工事、内装工事を実施しています。
2018年11月20日現在
- No.4タンクは、内槽側板等の据付や溶接、底部保冷コンクリート打設を実施しています。
- プラント設備は、各設備の試運転調整等を実施しています。
2018年10月20日現在
- No.4タンクは、内槽側板、外槽側部ライナ、肩部デッキの据付等を実施しています。
- プラント設備は、各設備の試運転調整等を実施しています。
2018年9月20日現在
- No.3タンクは、最終造成工事を実施しています。
-
No.4タンクは、8月21日にエアーレイジング※が完了し、外槽屋根・外槽側部ライナの取付・溶接を実施しています。
※タンク底部で組立てた屋根の下側に、ブロワー(送風機)で空気を送り込み、空気の圧力で屋根を持ち上げる作業
- プラント設備は、機器廻りの保冷工事や配管工事、各設備の試運転調整等を実施しています。
2018年8月20日現在
- No.3タンクはLNG船が初入港し、配管及び貯槽のクールダウン作業を行い、LNGの貯蔵を開始しました。
- No.4タンクは、外槽屋根板の溶接や、エアーレイジングの準備作業を実施しています。
(8月21日 エアーレイジング完了) - プラント設備は、機器廻りの保冷工事や配管工事、各設備の試運転調整等を実施しています。
2018年7月20日現在

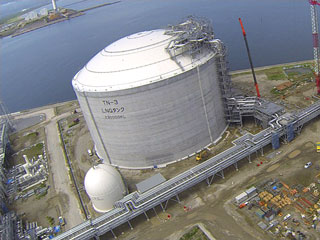

- No.3タンクは、文字入れや屋根塗装を実施し、タンク構築が完了しました。
- No.4タンクは、昇降階段の据付や外槽屋根骨・板の取り付け等を実施しています。
- プラント設備は、機器廻りの保冷工事、配管等の塗装、各設備の試運転調整等を実施しています。
2018年6月20日現在
- No.3タンクは、コンクリート工事が完了し、タンク屋根の塗装等を実施しています。
- No.4タンクは、防液堤の躯体構築、外槽屋根骨の取り付け等を実施しています。
- プラント設備は、機器廻りの保冷工事、配管の塗装、各設備の試運転調整等を実施しています。
2018年5月20日現在
- No.3タンクは、アクセス開口部のコンクリート打設やタンク屋根の塗装を実施しています。
- No.4タンクは、防液堤の躯体構築や外槽屋根の地組み等を実施しています。
- プラント設備は、機器廻りの保冷・外装材取り付けや気化器海水ポンプ単体試験などの試運転調整を実施しています。
2018年4月20日現在

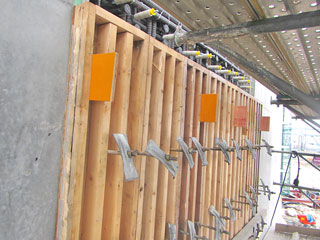

- No.3タンクは、アクセス開口部の閉止作業や保冷材の取り付けを実施しています。
- No.4タンクは、防液堤の躯体構築や外槽屋根の地組み等を実施しています。
- プラント設備は、機器廻りの保冷・外装材取り付けや空気圧縮機などの試運転調整を実施しています。
