LNG基地増設工事の様子(2016年度)
工事進捗状況
2017年3月20日現在
- No.3タンクは、内槽側板・底板の据付を実施しています。
- No.4タンクは、基礎版の構築を実施しています。
- 第2管理棟は、内装工事や電気工事などを実施しています。
- プラント設備は、配管・ケーブルダクトの取り付けを実施しています。
- 気化器取放水設備は、ポンプ室の躯体構築が完了しました。
2017年2月20日現在
- No.3タンクは、底部保冷工事が完了し、内槽底板の据付を実施しています。
- No.4タンクは、基礎版工事再開に向けて、除雪作業を実施しています。
- 第2管理棟は、内装工事や電気工事などを実施しています。
- プラント設備は、配管・ケーブルダクトの取り付けを実施しています。
- 気化器取放水設備は、ポンプ室の躯体構築を実施しています。

2017年1月20日現在
- No.3タンクは、内槽・外槽の構築および底部保冷工事を実施しています。
- No.4タンクは、冬期休工中です。
- 第2管理棟は、躯体構築を実施しています。
- プラント設備は、配管の取り付けや機器据付工事を実施しています。
- 気化器取放水設備は、取水口やポンプ室の躯体構築を実施しています。
2016年12月20日現在
- No.3タンクは、内槽・外槽の構築および底部保冷工事を実施しています。
- No.4タンクは、冬期休工中です。
- 第2管理棟は、躯体構築を実施しています。
- プラント設備は、配管の取り付けや機器据付工事を実施しています。
- 気化器取放水設備は、取水口やポンプ室の躯体構築を実施しています。

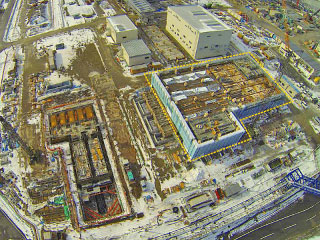

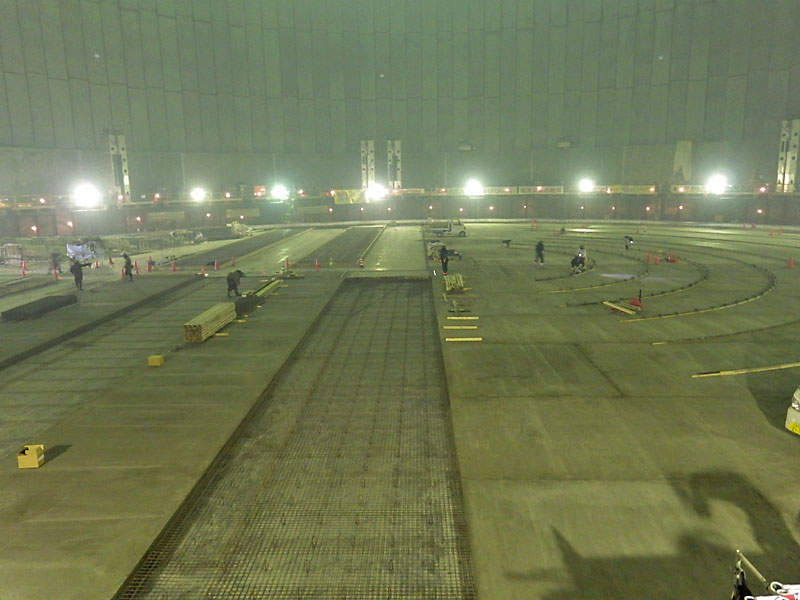

2016年11月20日現在
- No.3タンクは、内槽・外槽の構築および底部保冷工事を実施しています。
- No.4タンクは、今年分の基礎版工事を終え、冬期休工中です。
- 第2管理棟は、躯体構築を実施しています。
- プラント設備は、配管の取り付けや機器据付工事を実施しています。
- 気化器取放水設備は、取水口の躯体構築を実施しています。
2016年10月20日現在
- No.3タンクは、内槽・外槽の構築を実施しています。
- No.4タンクは、基礎版の構築を進めています。
- 第2管理棟は、躯体構築を実施しています。
- プラント設備は、配管の取り付けや機器据付工事を実施しています。
- 気化器取放水設備は、取水口の躯体構築を実施しています。

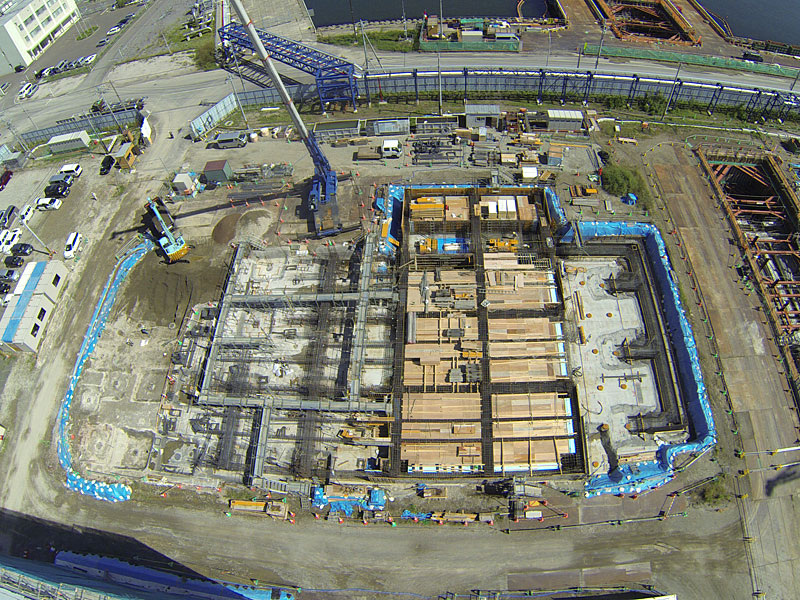

2016年9月20日現在
-
No.3タンクは、エアーレイジング工法※による屋根上げが完了し、タンク外槽側部を構築しています。
※タンクの底で屋根を組み立て、空気の力で屋根を浮上させる工法
- No.4タンクは、基礎版の構築を進めています。
- 第2管理棟は、基礎杭打設が完了し、基礎工事を実施しています。
- プラント設備は、フレアスタックなどの据付工事を実施しています。
- 気化器取放水設備は、気化器の搬入、取放水口の構築作業を実施しています。
2016年8月20日現在
-
No.3タンクは、外槽屋根板の溶接が完了し、エアーレイジング工法※による屋根上げの準備を実施しています。
※タンクの底で屋根を組み立て、空気の力で上部まで持ち上げる工法
- No.4タンクは、基礎杭の打設が完了しました。
2016年7月20日現在
- No.3タンクは、外槽屋根ブロックを搭載しています。また、防液堤のコンクリート打設が完了し、足場を解体しています。
- No.4タンクは、基礎杭を打設しています。
2016年6月20日現在
- No.3タンクは、内槽屋根板の据付を完了しました。外壁には昇降階段の据付を行っています。
- No.4タンクは、地盤改良工事を完了しました。LNGタンクの基礎杭工事中です。
2016年5月20日現在
- No.3タンクは、防液堤(外壁)の構築を進めています。
2016年4月20日現在
- No.3タンクは、防液堤(外壁)の構築を進めています。
