発電所建設工事の様子(2016年度)
工事進捗状況

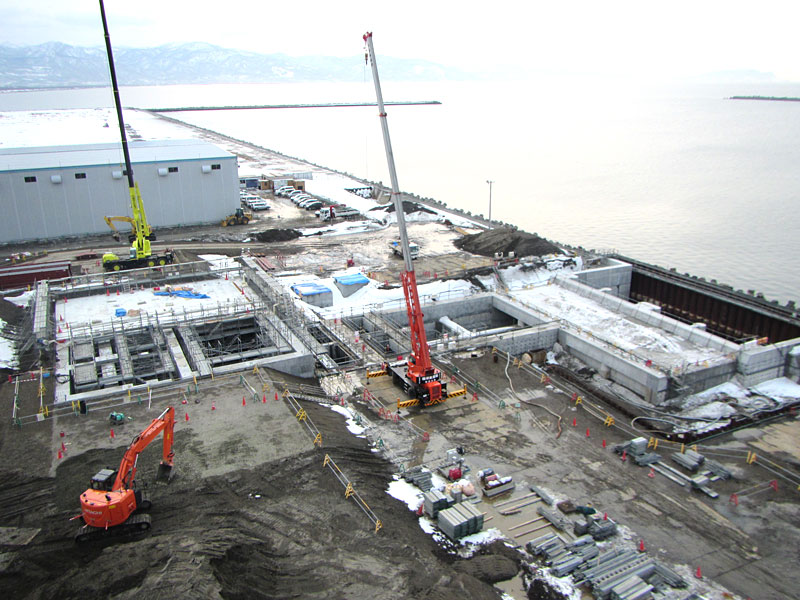

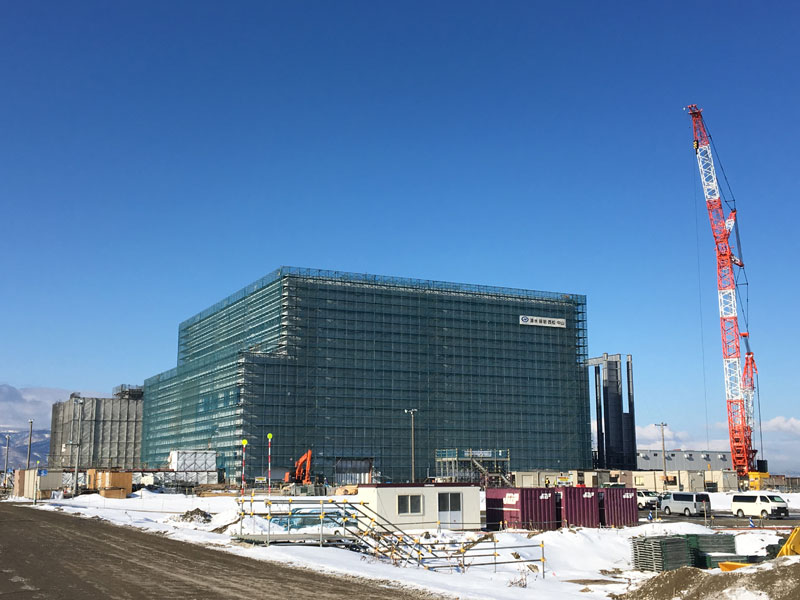

2017年3月20日現在

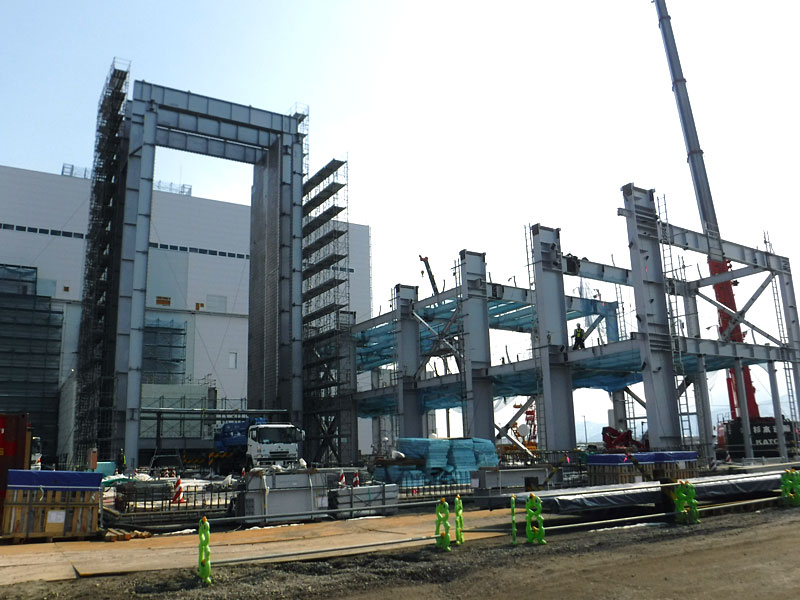

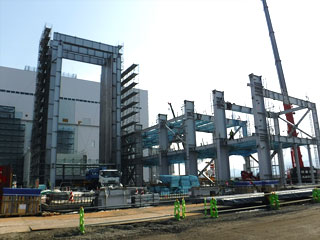

- 発電所本館は、鉄骨の塗装やパワートレイン架台の構築を実施しています。
- 排熱回収ボイラーは、本体と建屋の据付を実施しています。
- 主要煙突は、スリップフォーム(構築装置)の冬期養生復旧作業を実施しています。
- 管理事務所は、内装工事や発電所本館との渡り廊下の鉄骨工事を実施しています。
- 取水設備は、取水口・循環水ポンプ室の躯体構築を実施しています。

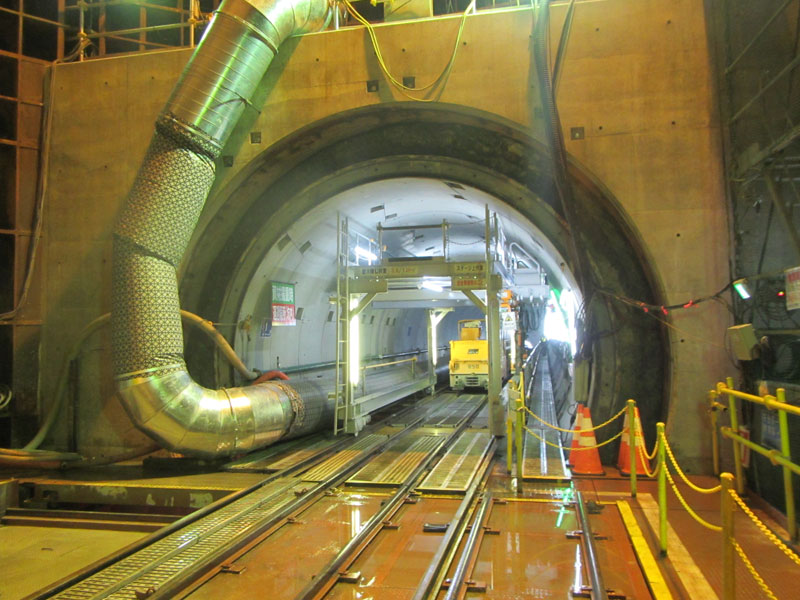

- 放水設備は、シールドマシンの解体を実施しています。
総合進捗率 | 38.0% |
---|

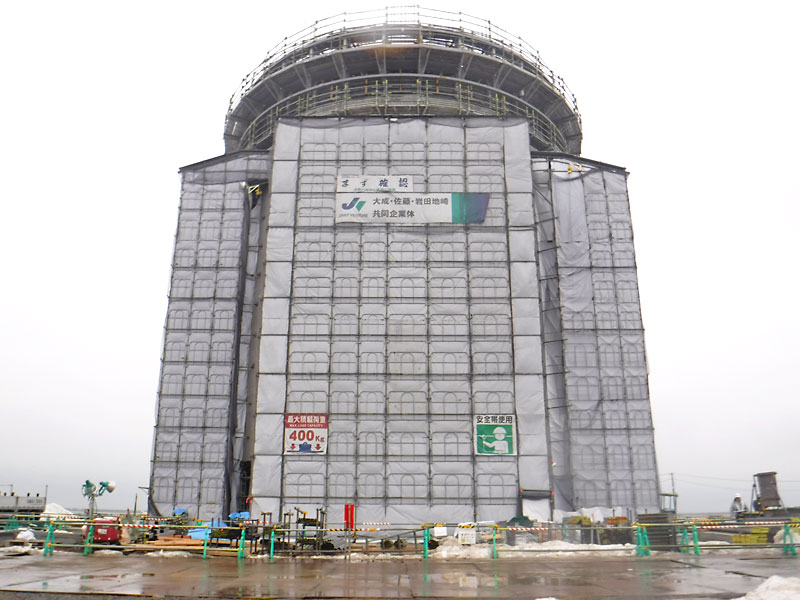

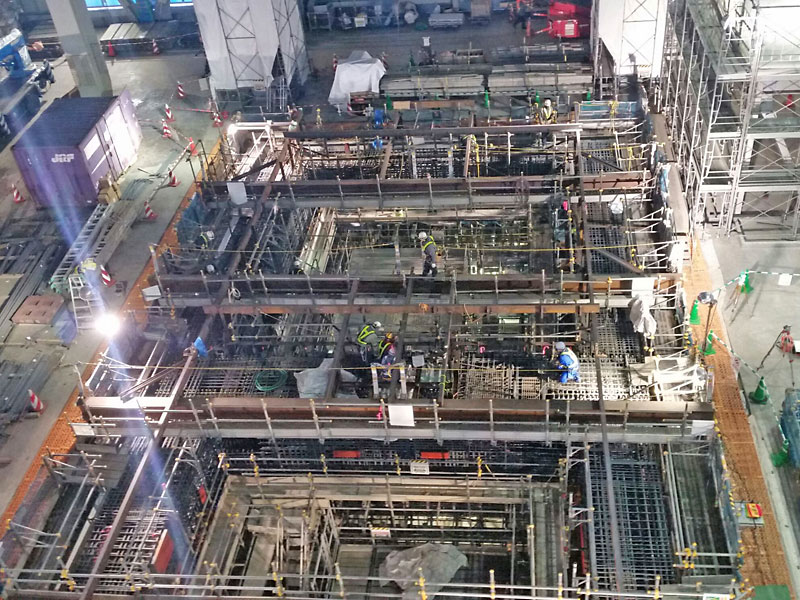

2017年2月20日現在

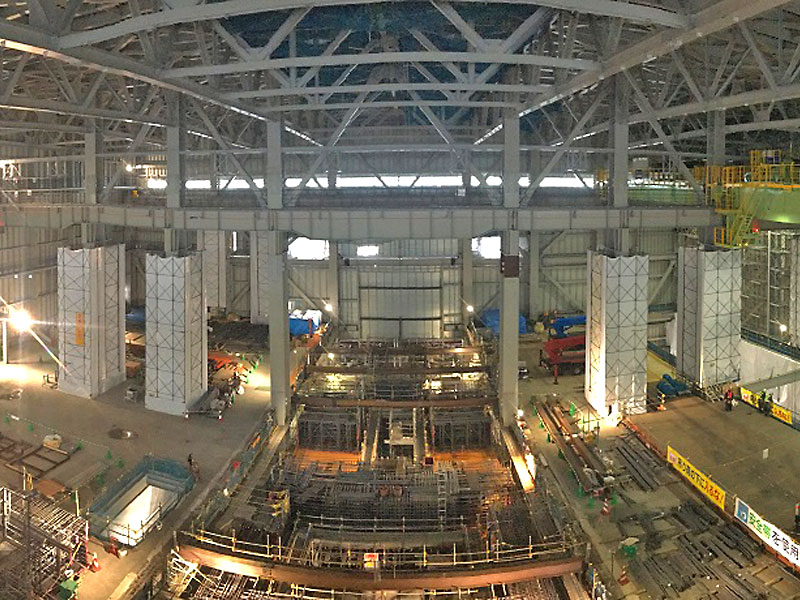

- 発電所本館は、タービン建屋鉄骨の塗装やパワートレイン架台の構築を実施しています。
- 主要煙突は、下層部の煙道接続開口部の工事を実施しています。
- 管理事務所は、内装工事を実施しています。

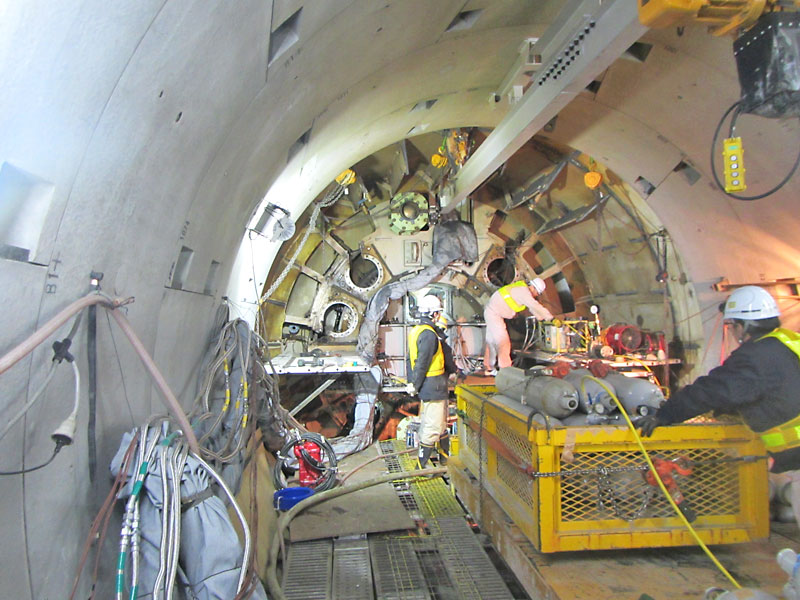

- 放水設備は、シールドマシンの一次解体および放水路トンネルと放水口の接続のための凍結工を実施しています。
総合進捗率 | 36.1% |
---|

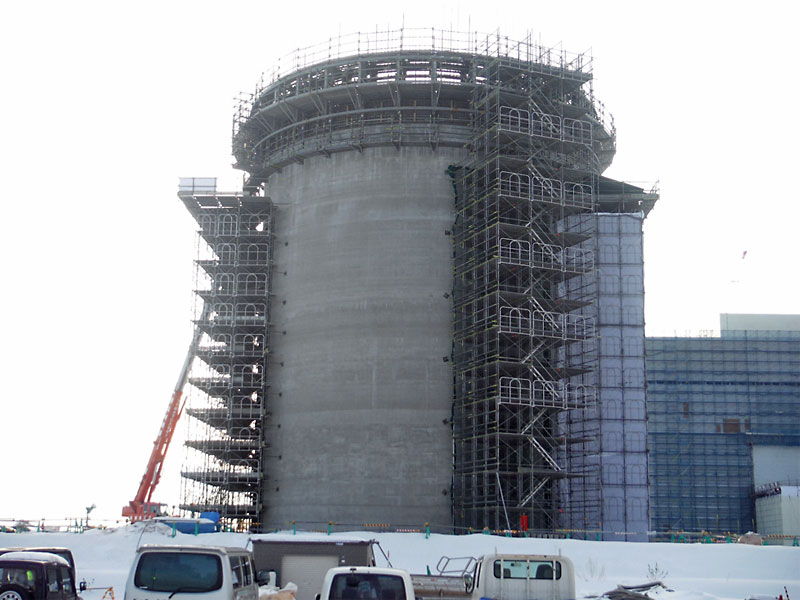

2017年1月20日現在

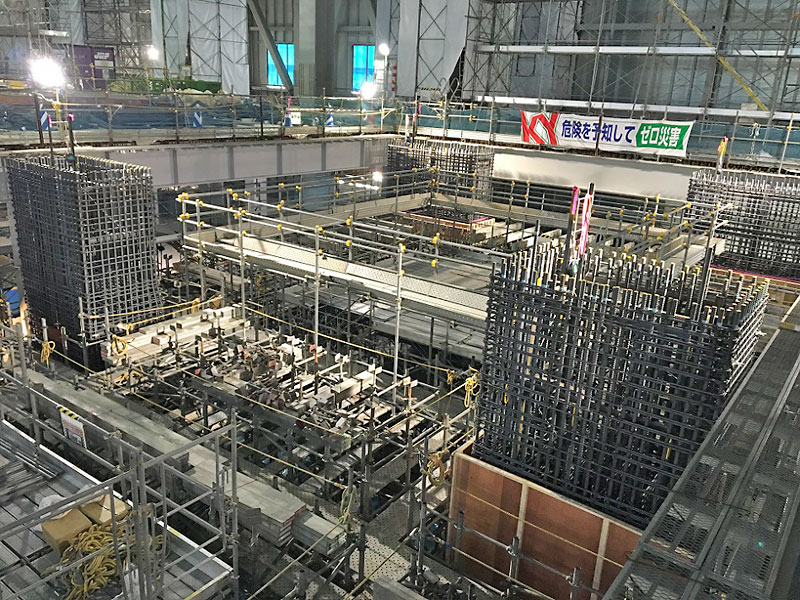

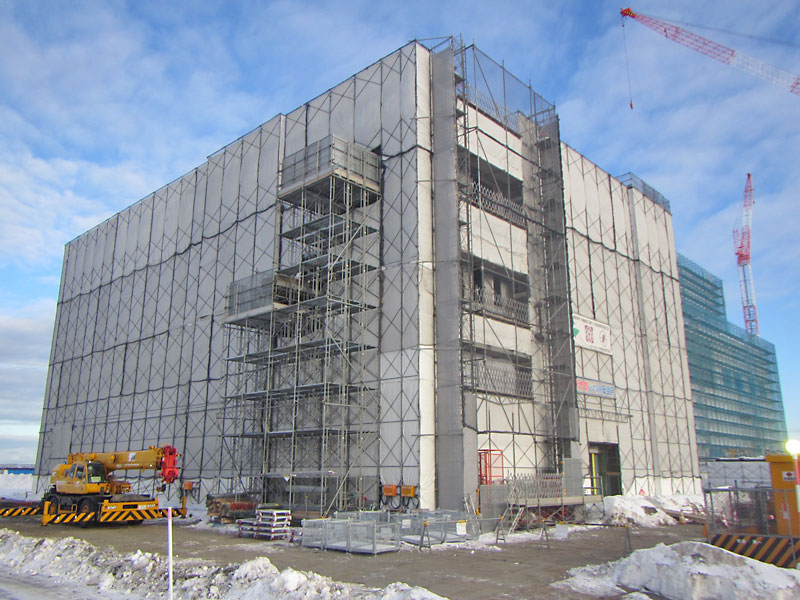

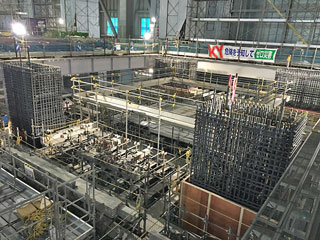

- 発電所本館は、タービン建屋鉄骨の塗装やタービン架台のコンクリート打設工事を実施しています。
- 主要煙突は、下層部の煙道接続開口部の工事を実施しています。
- 管理事務所は、内装工事を実施しています。

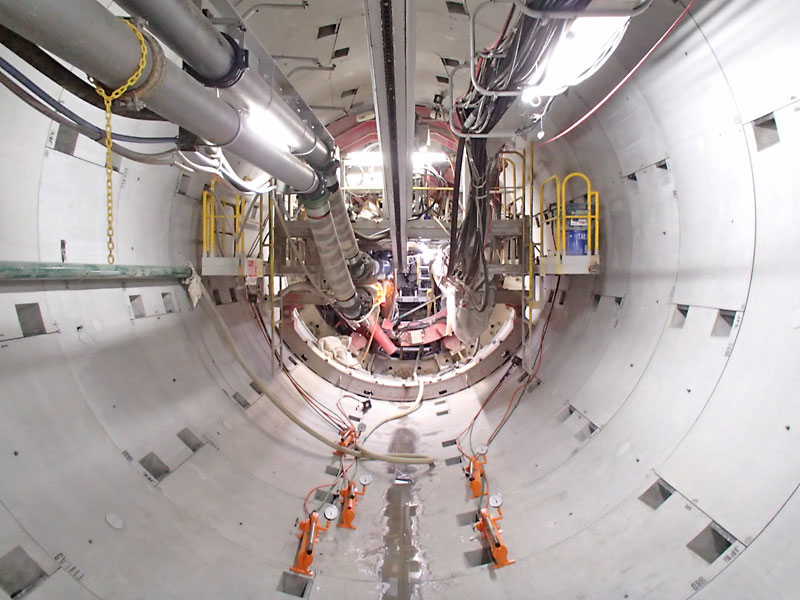

- 放水設備は、シールドマシンによる放水路トンネルの掘進が完了し、放水口との接続工事を実施しています。
総合進捗率 | 34.7% |
---|

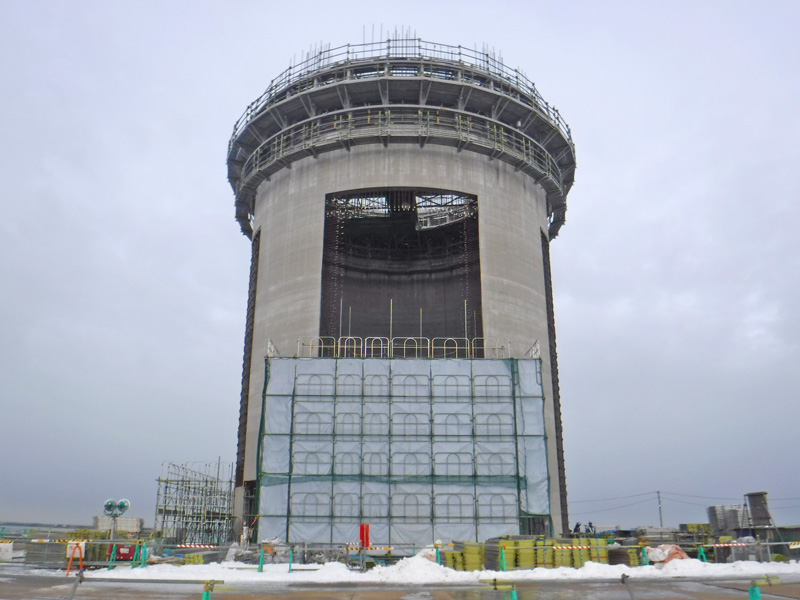

2016年12月20日現在

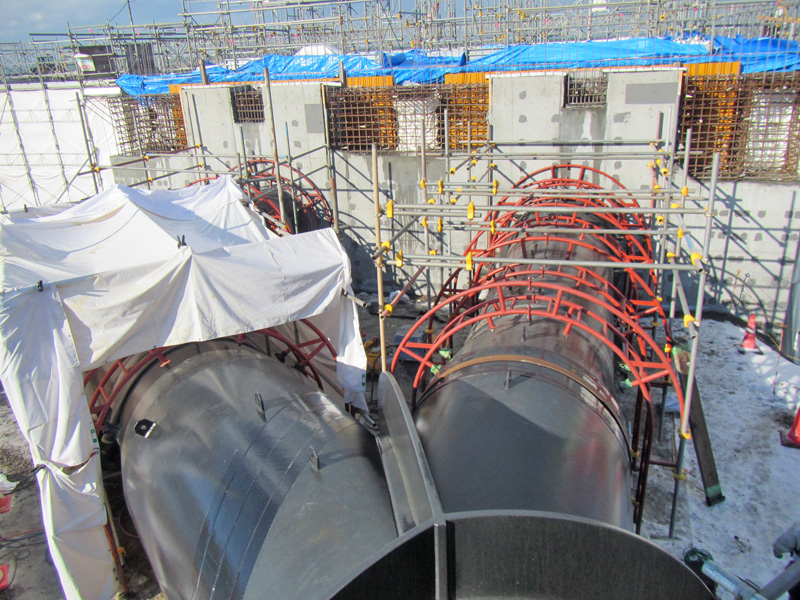

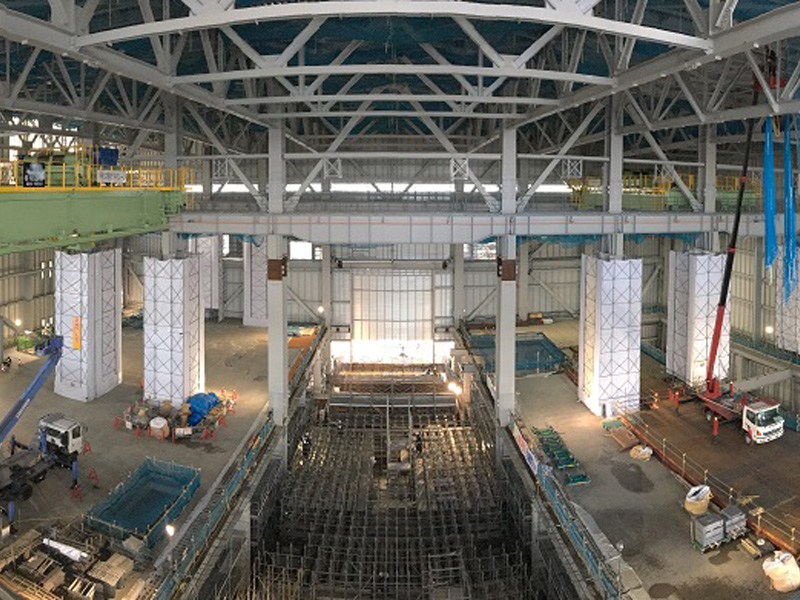

- 発電所本館は、タービン建屋の外装工事やタービン架台のコンクリート打設工事を実施しています。
- 主要煙突は、下層部の煙道接続開口部の工事を実施しています。
- 取水設備は、取水口や循環水ポンプ室の構築および送水管の敷設工事を実施しています。

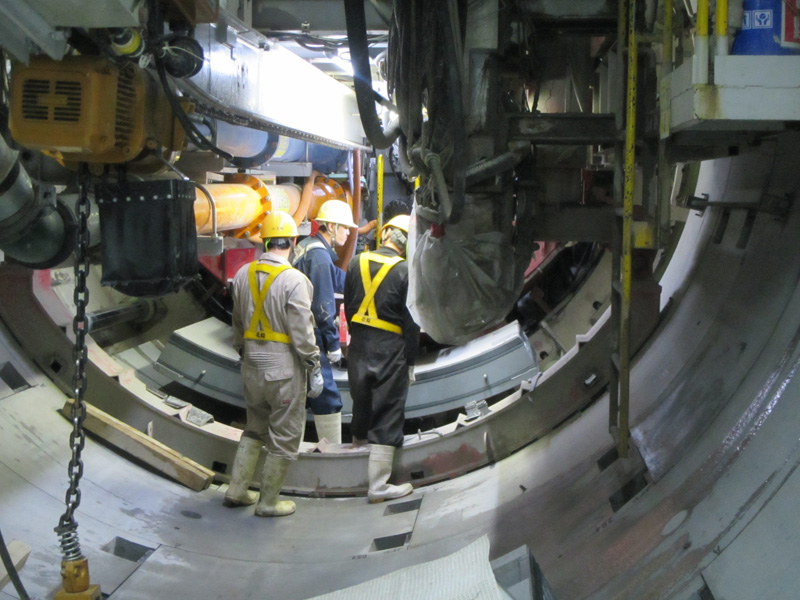

- 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。
(全長約1,045mのうち約1,012mの掘進・構築を完了)
総合進捗率 | 33.2% |
---|
2016年11月20日現在
- 発電所本館は、タービン建屋の外装工事やタービン架台のコンクリート打設工事を実施しています。

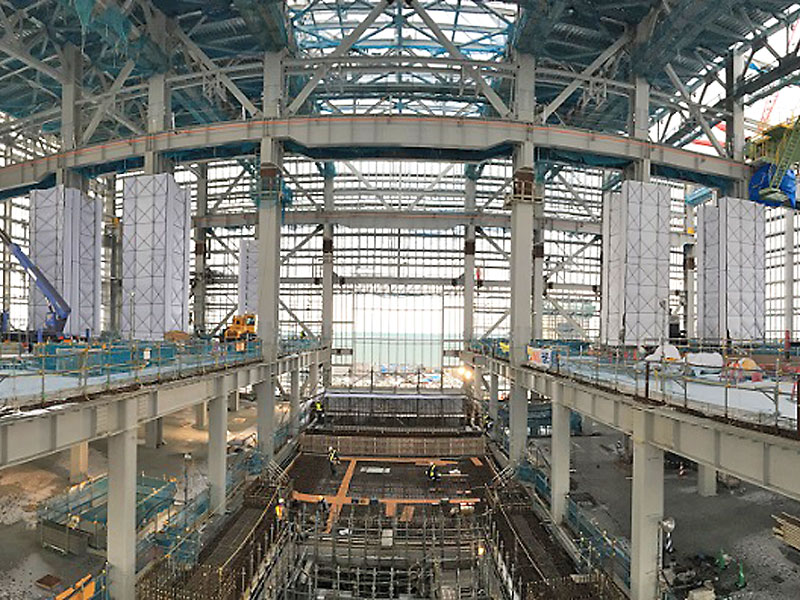

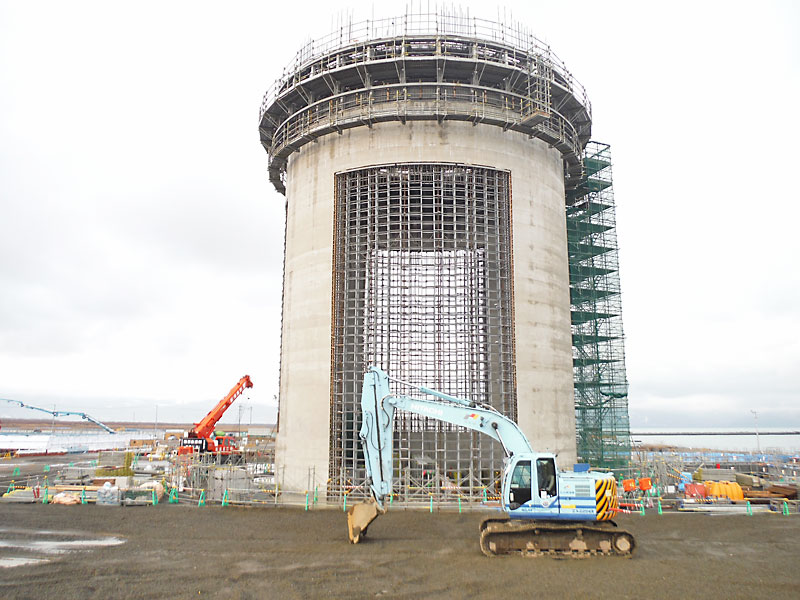

- 主要煙突は、高さ約80mのコンクリート製の筒身のうち24mまで構築を完了し、下層部の煙道接続開口部の工事を実施しています。
- 取水設備は、取水口や循環水ポンプ室の構築および送水管の敷設工事を実施しています。

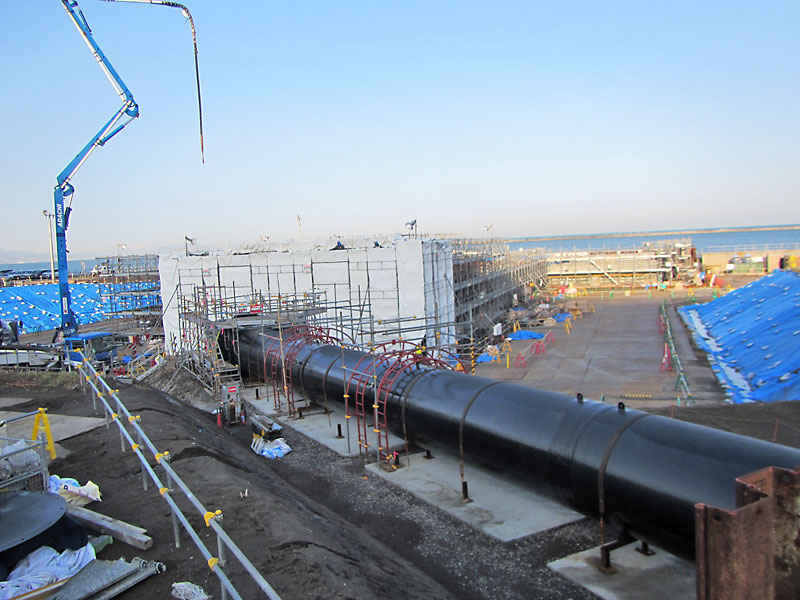

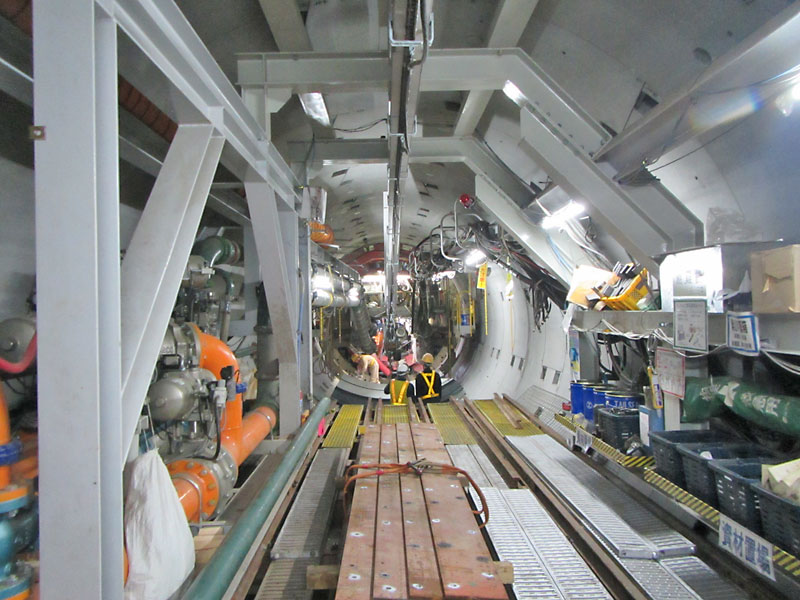

- 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。
(全長約1kmのうち約880mの掘進・構築を完了)
総合進捗率 | 30.4% |
---|

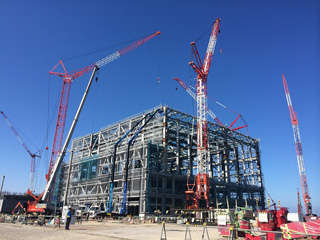

2016年10月20日現在
- 発電所本館は、タービン建屋の外装工事やタービン架台のコンクリート打設工事を実施しています。

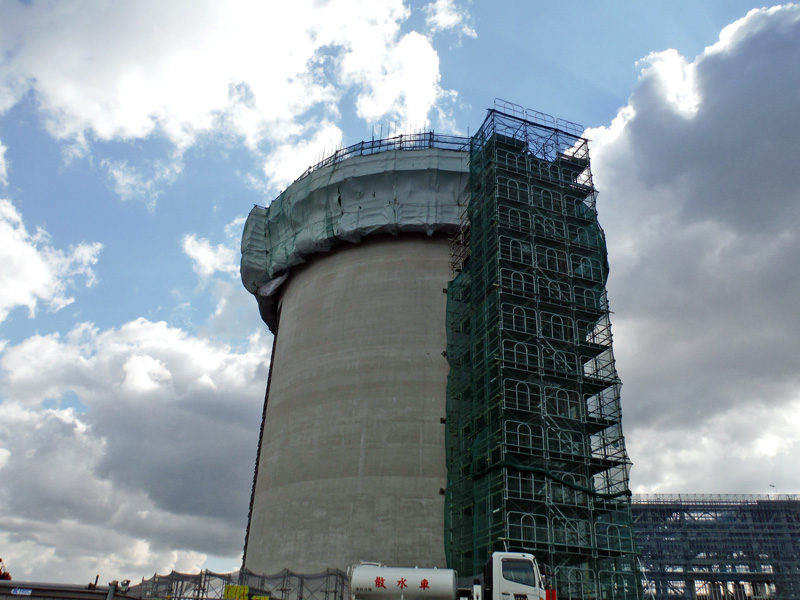

- 主要煙突は、コンクリート製の筒身を構築しています。

(高さ約80mのうち約21mを構築完了) - 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。

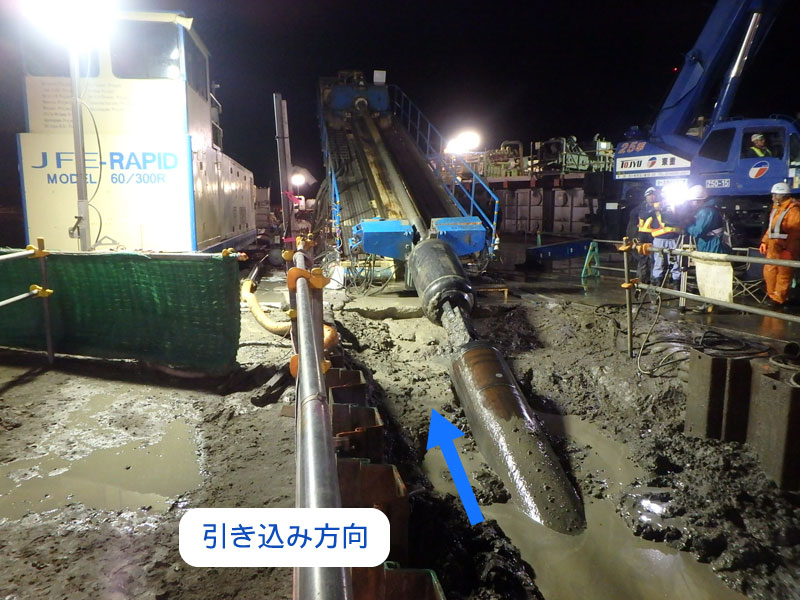

(全長約1kmのうち約560mの掘進・構築を完了) - ガス導管は、弧状推進工法※による1条目の敷設が完了しました。
※掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法
総合進捗率 | 26.8% |
---|
2016年9月20日現在

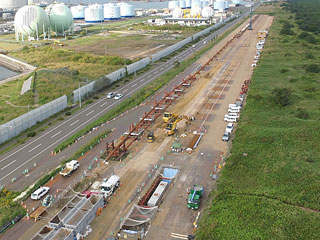

- 発電所本館は、タービン建屋の鉄骨工事のうち、外壁下地材の取り付け作業を実施しています。

- 主要煙突は、コンクリート製の筒身を構築するための配筋作業を実施しています。

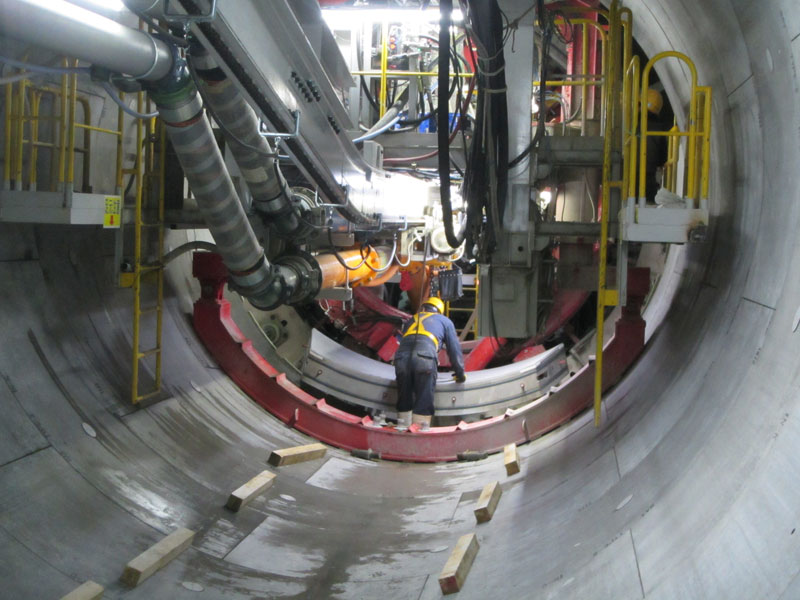

- 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。
(全長約1kmのうち約240mの掘進・構築を完了) - ガス導管は、弧状推進工法※による1条目の敷設準備作業を実施しています。
※掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法
総合進捗率 | 23.1% |
---|

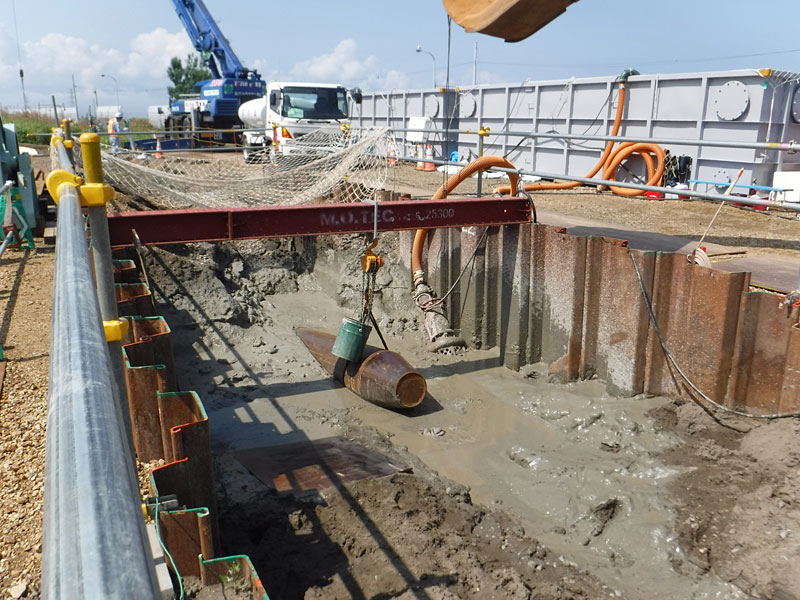

2016年8月20日現在

- 発電所本館は、タービン建屋の鉄骨工事を実施しています。
(鉄骨工事進捗率81.1%) - 主要煙突は、基礎の鉄筋・型枠の組立工事が完了しました。

- 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。
(全長約1kmのうち約90mの掘進・構築を完了) - ガス導管は、弧状推進工法※による敷設工事のうち、ケーブル保護管(電線ケーブルを通す管路)の敷設が完了しました。
※掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法
総合進捗率 | 20.8% |
---|

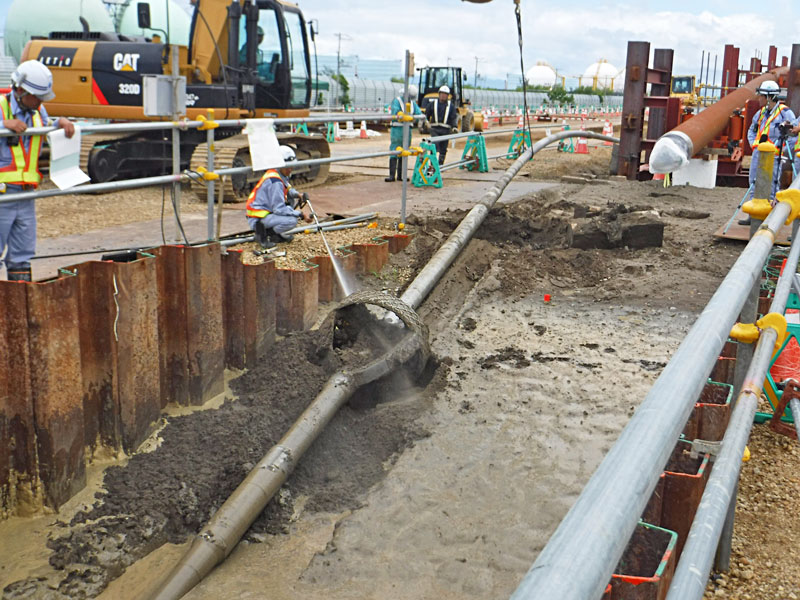

2016年7月20日現在

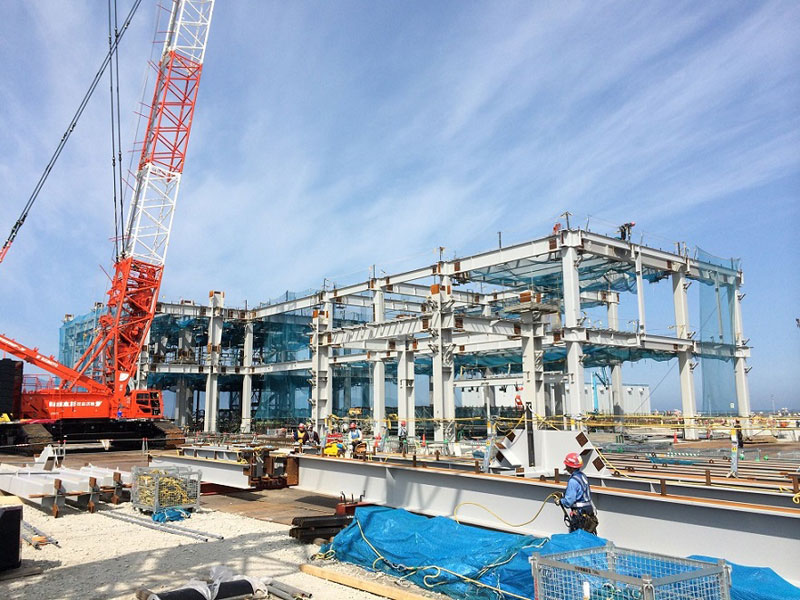

- 発電所本館は、タービン建屋の鉄骨工事を実施しています。

- 主要煙突は、基礎の鉄筋・型枠の組立工事を実施しています。
- 放水設備は、シールドマシンによる放水路トンネルの掘削・構築を実施しています。

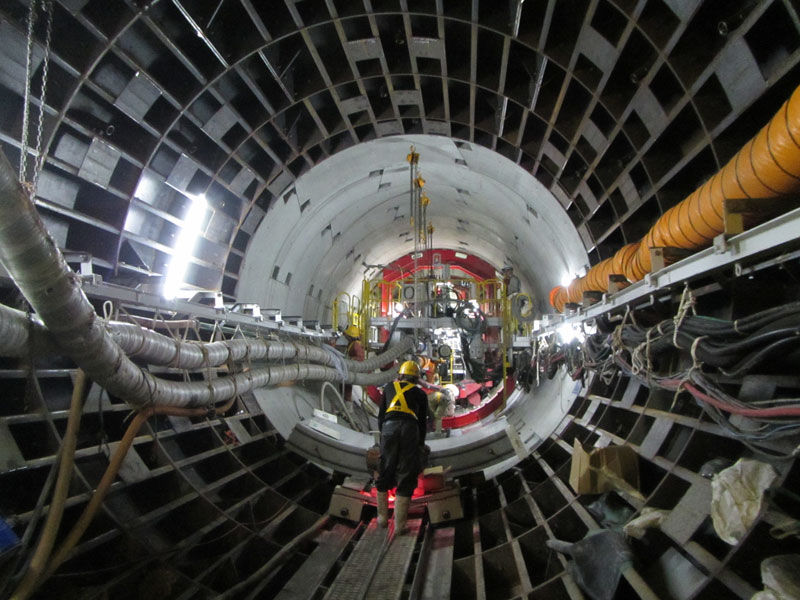

(全長約1kmのうち約30mの掘進・構築を完了) - ガス導管は、弧状推進工法※による掘削を実施しています。
※掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法
総合進捗率 | 17.6% |
---|
2016年6月20日現在

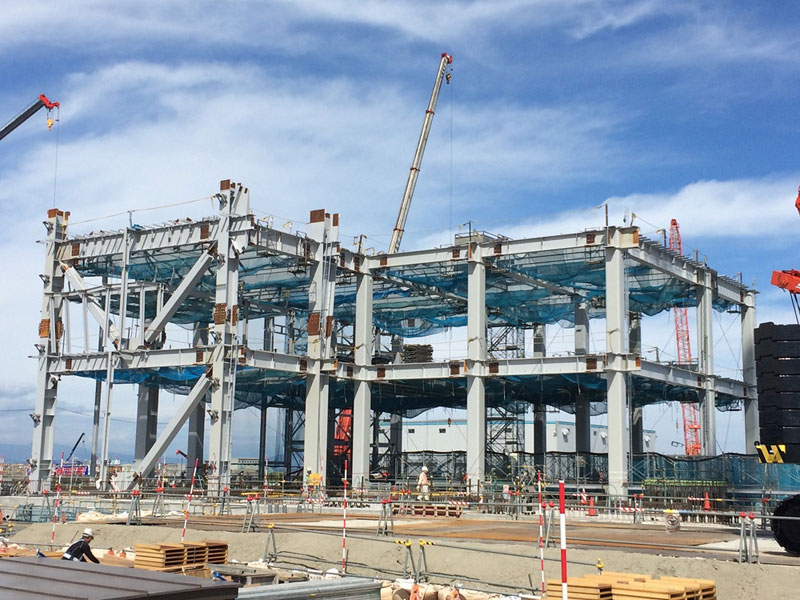

- 発電所本館は、タービン建屋の鉄骨工事を開始しました。

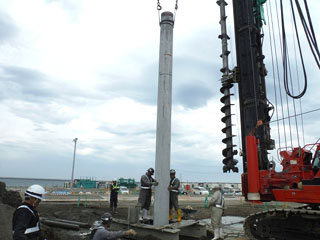

- 主要煙突は、基礎杭全48本の打設が完了しました。

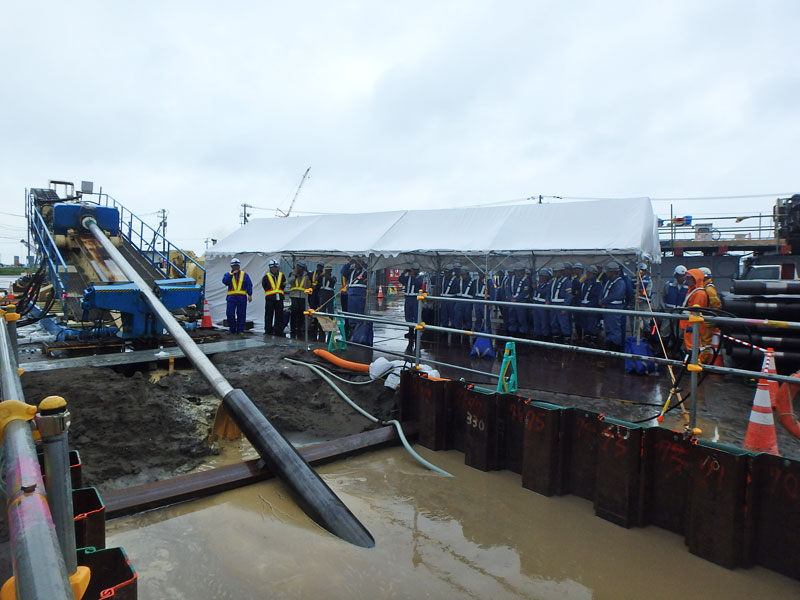

- 放水設備は、放水路トンネルを掘削するシールドマシンの組み立てが完了しました。
-

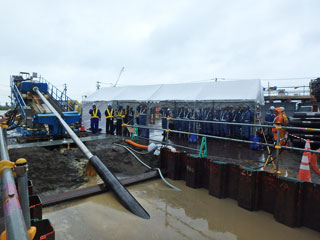

ガス導管は、弧状推進工法※による掘削を6月20日に開始しました。
※掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む方法
総合進捗率 | 15.4% |
---|

2016年5月20日現在

- 発電所本館は、基礎コンクリート打設を行っています。

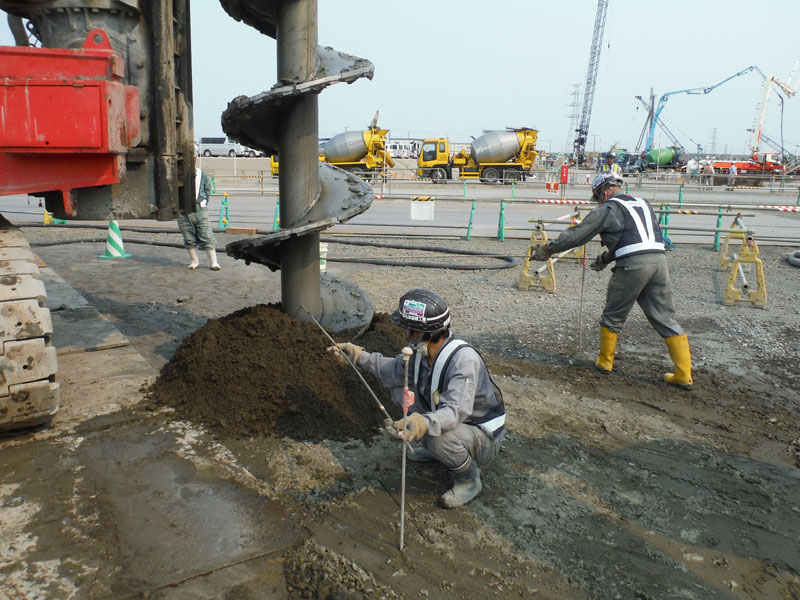

- 主要煙突は、基礎杭全48本のうち32本の打設が完了しました。

- 放水設備は、放水池を掘削しています。

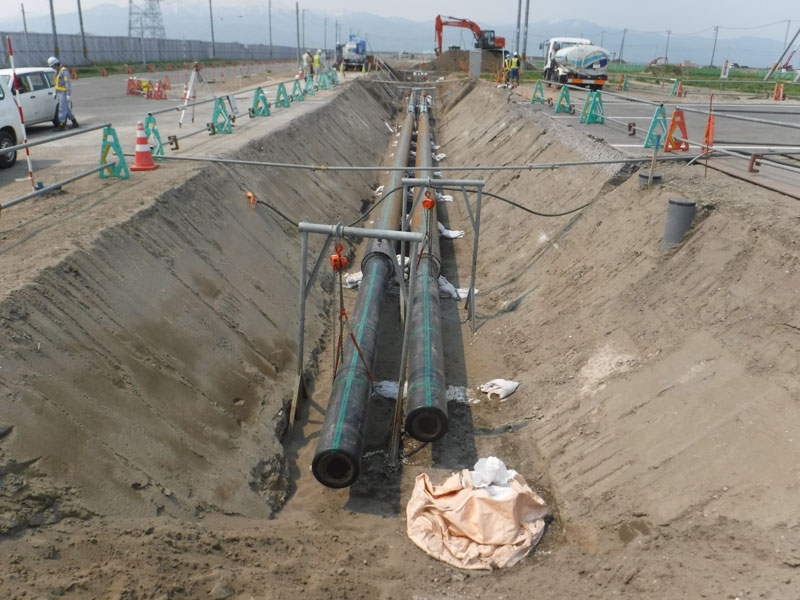

- ガス導管の敷設作業を4月18日に開始しました。
総合進捗率 | 13.9% |
---|

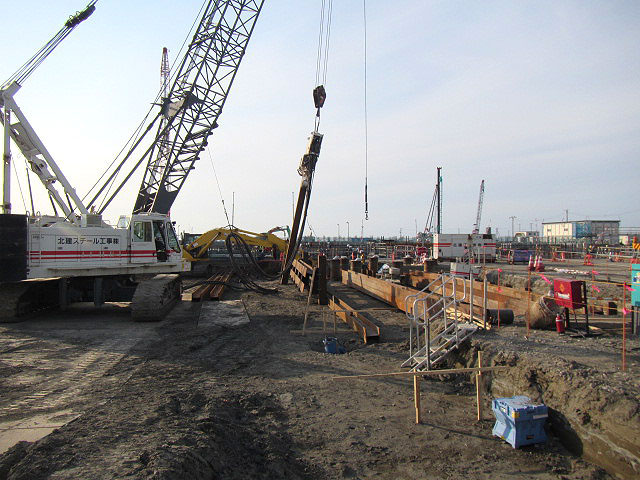

2016年4月20日現在
- 発電所本館は、冬期養生上屋の解体を3月24日に完了しました。

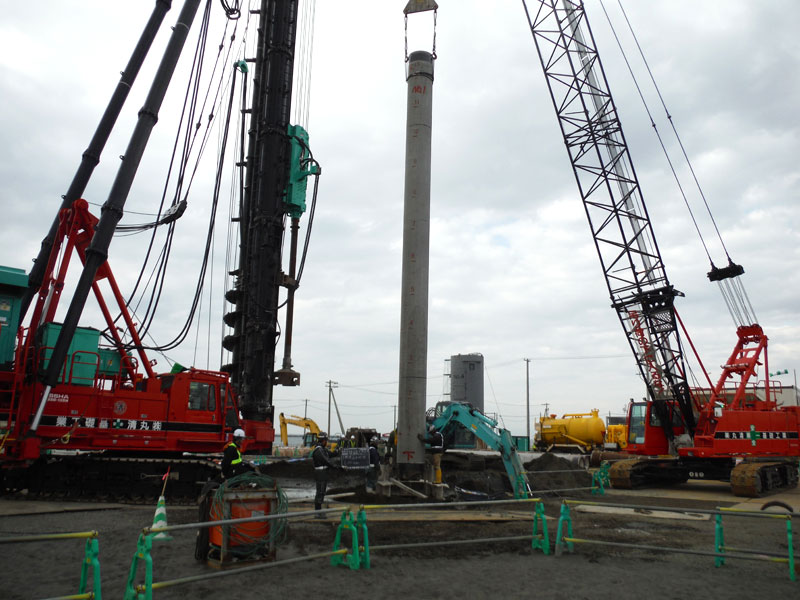

- 主要煙突は、基礎杭工事を行っています。
- 取水設備は、コンクリート工事を行っています。
- 放水設備は、放水池の土留工事を行っています。
総合進捗率 | 12.8% |
---|
