LNG基地増設工事のようす(2017年度)

工事進捗状況

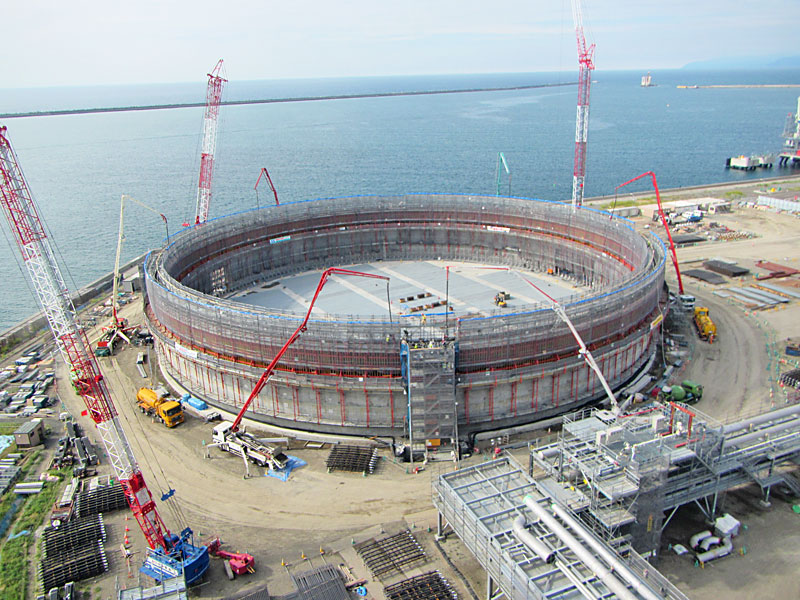

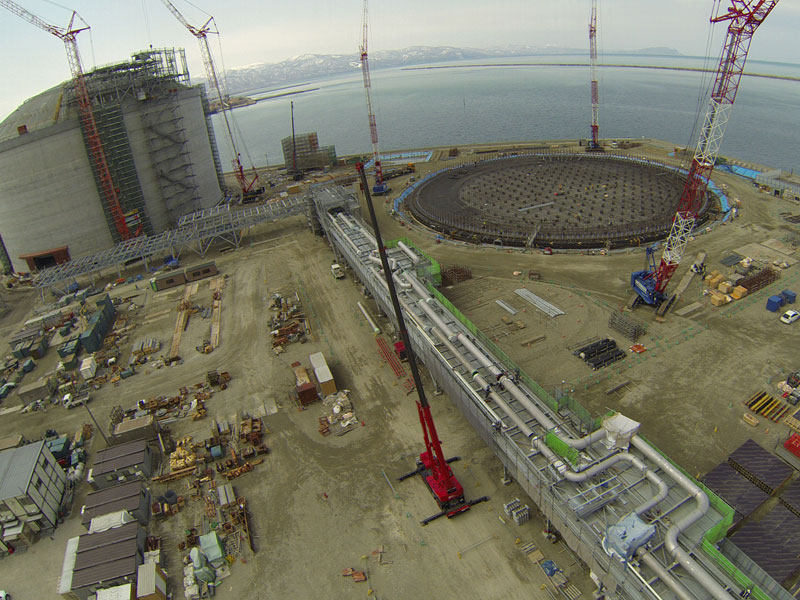

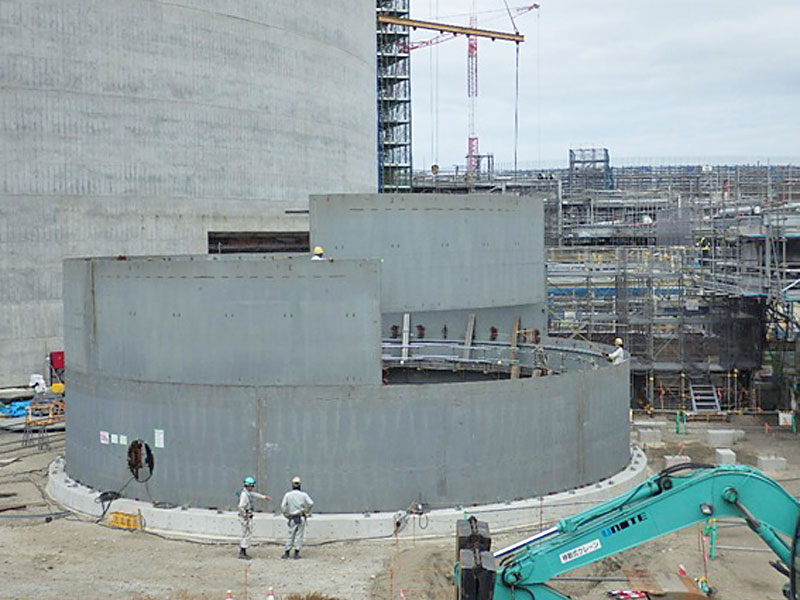

【石狩LNG基地工事エリア全景(2017年8月9日撮影)】

石狩LNG基地工事エリア全景(2017年8月9日撮影)
拡大表示します。拡大して表示する

2017年8月20日現在

  • No.3タンクは、内部で階段や配管の据え付けを実施しています。また、No.3タンクの隣でブリージングタンクを構築しています。

    タンク内外槽間に充填する窒素ガスの圧力変動を吸収するための設備

  • No.4タンクは、防液堤を構築しています。また、外槽底板の溶接や内槽屋根の地上での組み立てを実施しています。
  • 第2管理棟では、外構工事を実施しています。
  • プラント設備は、窒素ガス設備などの機器据え付けや配管の気密試験などを実施しています。

【No.3タンク】

No.3タンク ブリージングタンク構築のようす
拡大表示します。拡大して表示する

ブリージングタンク構築のようす

【No.4タンク】

No.4タンク 防液堤コンクリート打設のようす
拡大表示します。拡大して表示する

防液堤コンクリート打設のようす

【No.4タンク】

No.4タンク 内槽屋根組立のようす
拡大表示します。拡大して表示する

内槽屋根組立のようす

【プラント設備】

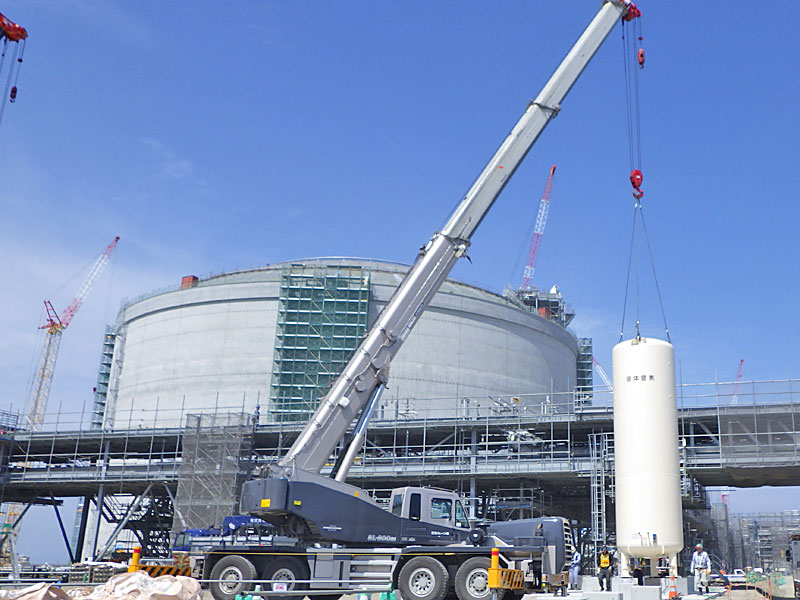

プラント設備 窒素ガス設備据付のようす
拡大表示します。拡大して表示する

窒素ガス設備据付のようす

2017年7月20日現在

  • No.3タンクは、資材搬入用開口部閉塞作業およびLNG払出配管の据え付けを実施しています。
  • No.4タンクは、防液堤を構築しています。また、外槽底板外周部の据え付けを実施しています。
  • 第2管理棟は、外構工事を実施しています。
  • プラント設備は、配管・ケーブルダクトの取り付けや非常用発電機などの据え付けを実施しています。

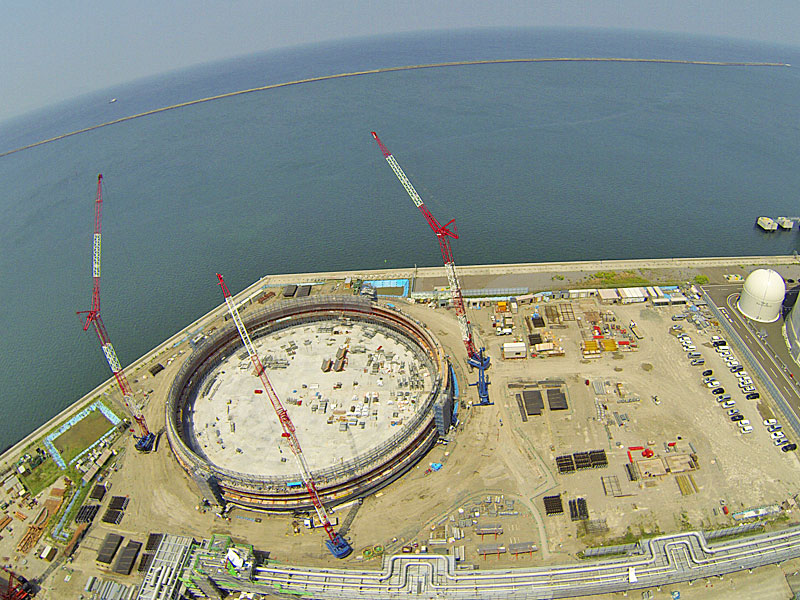

【No.3タンク】

No.3タンク 資材搬入用開口部閉塞作業のようす
拡大表示します。拡大して表示する

資材搬入用開口部閉塞作業のようす

【No.3タンク】

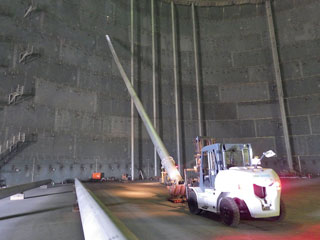

No.3タンク LNG払出配管据付のようす
拡大表示します。拡大して表示する

LNG払出配管据付のようす

【No.4タンク】

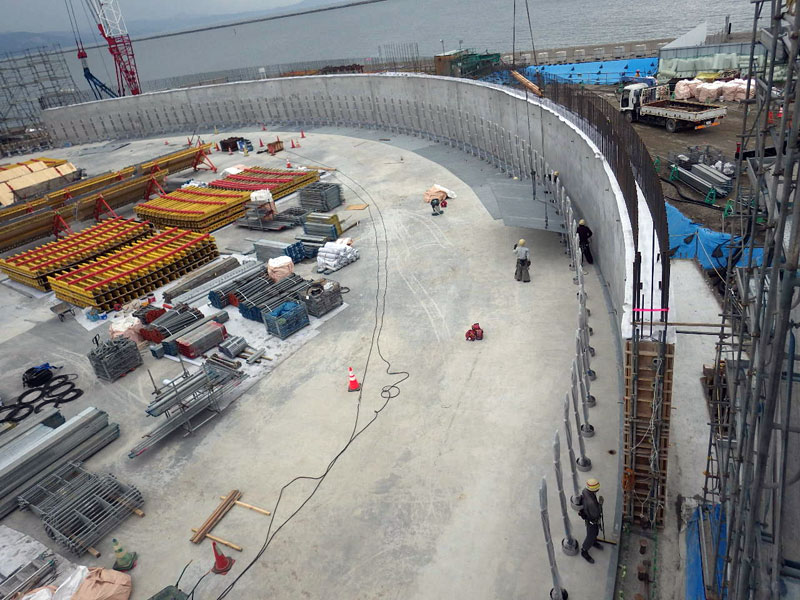

No.4タンク 防液堤構築のようす
拡大表示します。拡大して表示する

防液堤構築のようす

【プラント設備】

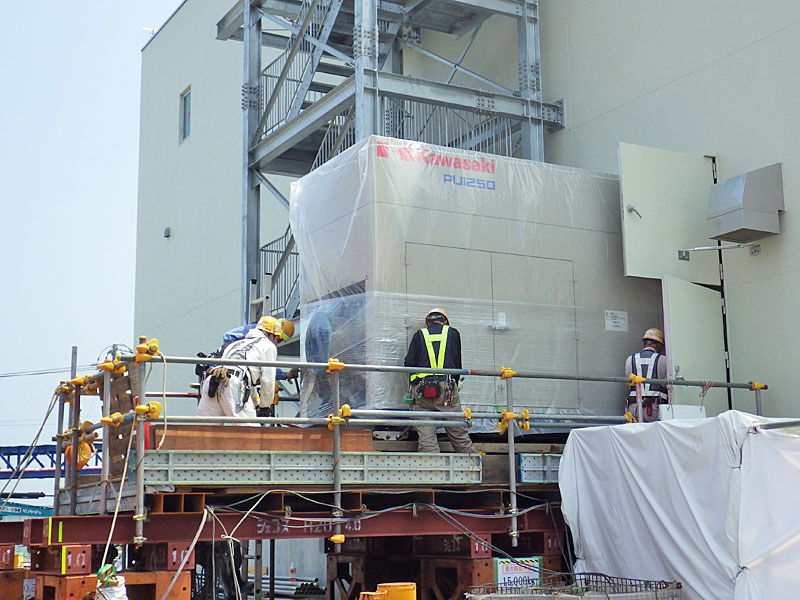

プラント設備 非常用発電機搬入のようす
拡大表示します。拡大して表示する

非常用発電機搬入のようす

2017年6月20日現在

  • No.3タンクは、内槽側板や内部階段およびLNG受入配管の据え付けを実施しています。
  • No.4タンクは、防液堤を構築しています。また、外槽底板外周部の据え付けを実施しています。
  • 第2管理棟は、ケーブル敷設工事や外構工事を実施しています。
  • プラント設備は、配管・ケーブルダクトの取り付けや気化器海水ポンプ・防消火海水ポンプなどの据え付けを実施しています。

【No.3タンク】

No.3タンク LNG受入配管据付のようす
拡大表示します。拡大して表示する

LNG受入配管据付のようす

【No.4タンク】

No.4タンク 防液堤コンクリート打設のようす
拡大表示します。拡大して表示する

防液堤コンクリート打設のようす

【No.4タンク】

No.4タンク 外槽底板外周部据付のようす
拡大表示します。拡大して表示する

外槽底板外周部据付のようす

【プラント設備】

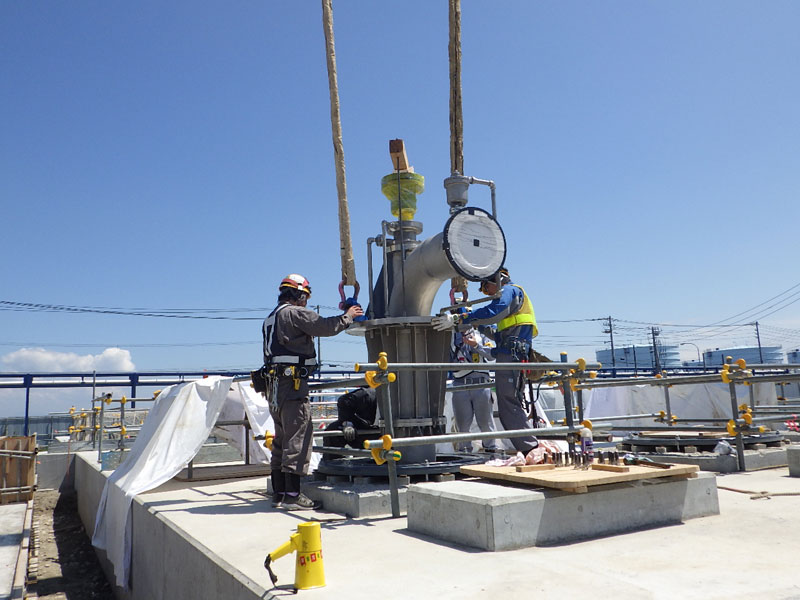

プラント設備 防消火海水ポンプ据付のようす
拡大表示します。拡大して表示する

防消火海水ポンプ据付のようす

2017年5月20日現在

  • No.3タンクは、内槽側板・底板や肩部デッキの据え付け工事を実施しています。

  • No.4タンクは、5月14日に一昼夜連続した基礎版コンクリート打設が完了し、防液堤を構築しています。
  • 第2管理棟は、内装工事が完了し、鉄骨階段工事を実施しています。
  • プラント設備は、機器・配管・ケーブルダクトの取り付けや取水設備廻りなどの基礎を構築しています。
  • 気化器取放水設備は、躯体構築が完了しました。

【No.3タンク】

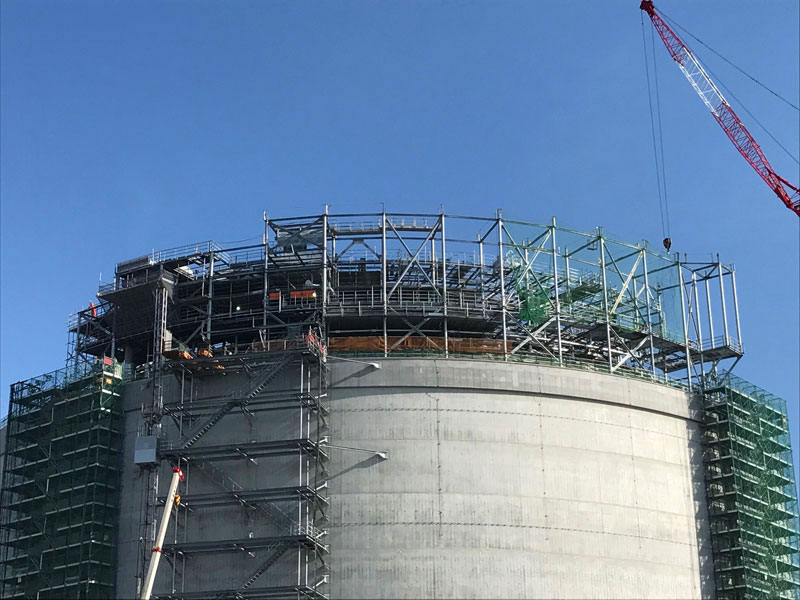

No.3タンク 肩部デッキ据付のようす
拡大表示します。拡大して表示する

肩部デッキ据付のようす

【No.4タンク】

No.4タンク 基礎版コンクリート打設のようす
拡大表示します。拡大して表示する

基礎版コンクリート打設のようす

【プラント設備】

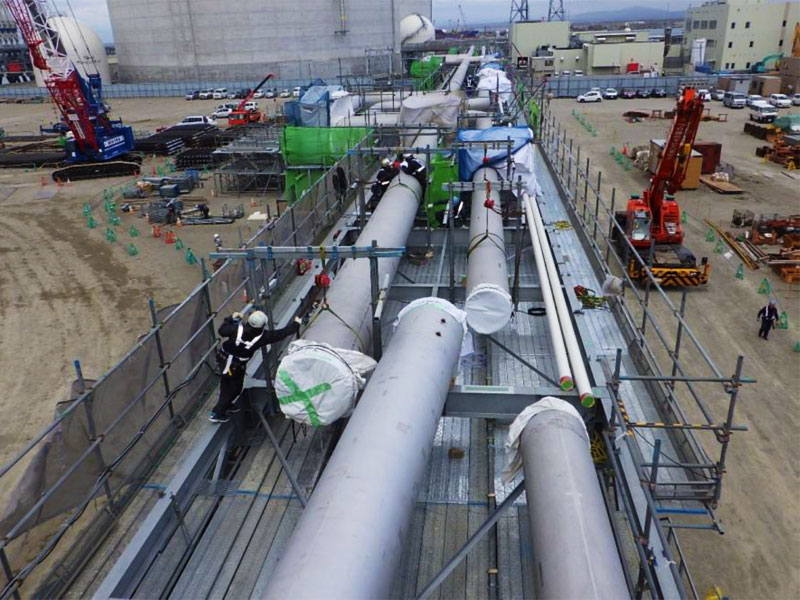

プラント設備 配管取付のようす
拡大表示します。拡大して表示する

配管取付のようす

【気化器取放水設備】

気化器取放水設備 取水設備全景
拡大表示します。拡大して表示する

取水設備全景

2017年4月20日現在

  • No.3タンクは、内槽側板・底板の据え付けや内部配管の溶接を実施しています。
  • No.4タンクは、基礎版の構築を実施しています。
  • 第2管理棟は、内装工事や電気工事などを実施しています。
  • プラント設備は、機器・配管・ケーブルダクトの取り付けや取水設備廻りなどの基礎構築を実施しています。
  • 気化器取放水設備は、取水ポンプ室バースクリーンの設置を実施しています。

【No.3タンク】

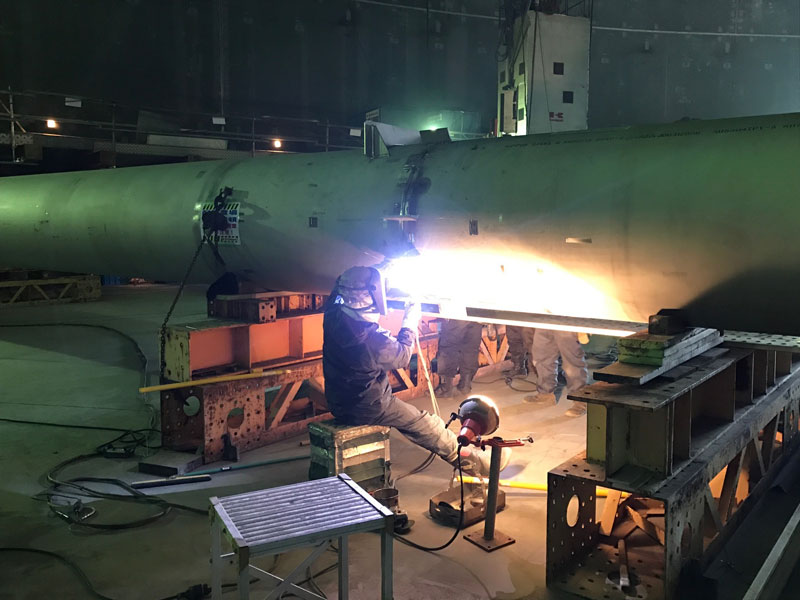

No.3タンク 内部配管溶接のようす
拡大表示します。拡大して表示する

内部配管溶接のようす

【No.4タンク】

No.4タンク 基礎版構築のようす
拡大表示します。拡大して表示する

基礎版構築のようす

【プラント設備】

プラント設備 配管取付のようす
拡大表示します。拡大して表示する

配管取付のようす

【気化器取放水設備】

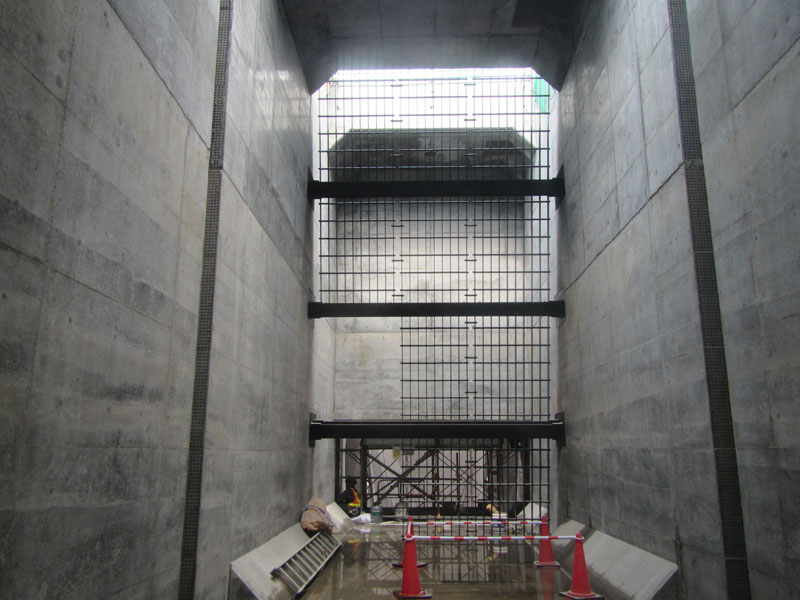

気化器取放水設備 取水ポンプ室バースクリーン設置のようす
拡大表示します。拡大して表示する

取水ポンプ室バースクリーン設置のようす
