発電所建設工事のようす(2018年度)

工事進捗状況

【発電所工事エリア全景(2018年4月17日撮影)】

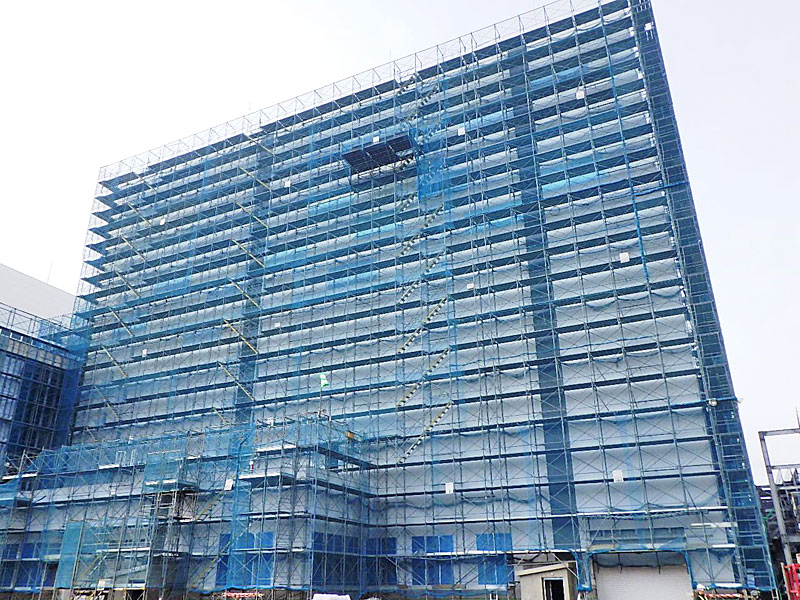

発電所工事エリア全景(2018年4月17日撮影)
拡大表示します。拡大して表示する

2018年4月20日現在

  • 各設備のモーター単体試験・シーケンス試験、配管・計器収納盤の据え付け等を実施しています。
  • 石狩LNG基地との伝送確認試験を実施しています。
  • 排熱回収ボイラーは、水圧試験が完了しました。
  • 排熱回収ボイラー建屋の外壁施工、主要煙突のダクト組み立てなどを実施しています。
総合進捗率 79.9%

【発電所本館】

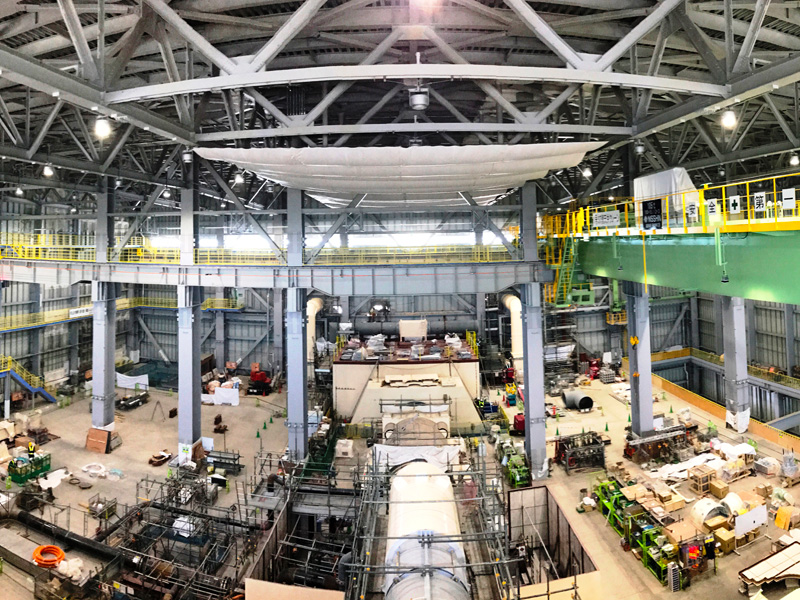

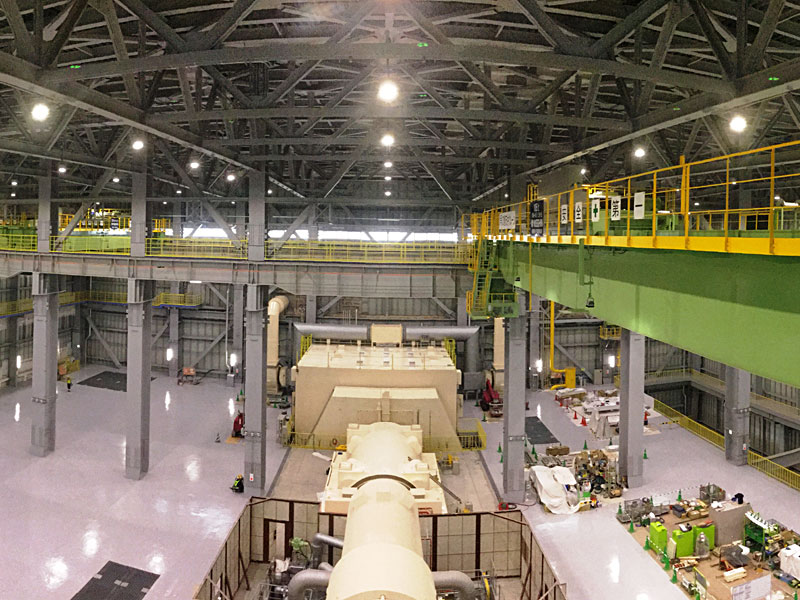

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 排熱回収ボイラーの水圧試験のようす
拡大表示します。拡大して表示する

排熱回収ボイラーの水圧試験のようす

【排熱回収ボイラー建屋】

排熱回収ボイラー建屋 外壁仕上げ施工のようす
拡大表示します。拡大して表示する

外壁仕上げ施工のようす

【主要煙突】

主要煙突 煙道ダクト上架のようす
拡大表示します。拡大して表示する

煙道ダクト上架のようす
