発電所建設工事のようす(2017年度)

工事進捗状況

【発電所工事エリア全景(2017年11月17日撮影)】

発電所工事エリア全景(2017年11月17日撮影)
拡大表示します。拡大して表示する

2018年2月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの組立調整を実施しています。
  • 排熱回収ボイラーは、屋上デッキプレート敷き込みが完了し、シャッター取り付けを実施しています。
  • 吸気フィルター室は、外壁胴縁の取り付けや屋上デッキプレートの敷き込みを実施しています。
  • 主要煙突はエレベーターの取り付けが完了し、各階ステージの手すり取り付け作業を実施しています。
総合進捗率 72.7%

【発電所本館】

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 再熱蒸気止弁吊り込みのようす
拡大表示します。拡大して表示する

再熱蒸気止弁吊り込みのようす

【排熱回収ボイラー】

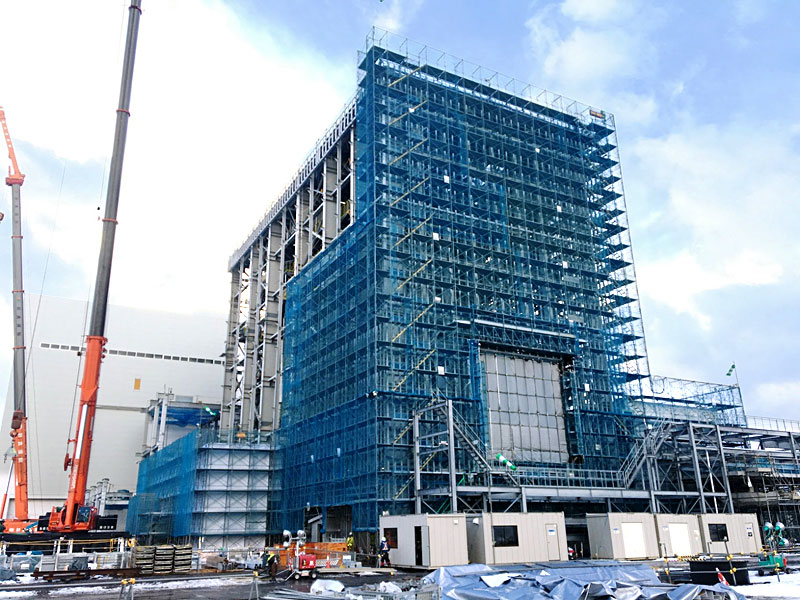

排熱回収ボイラー 換気モニター室上屋設置のようす
拡大表示します。拡大して表示する

換気モニター室上屋設置のようす

【吸気フィルター室】

吸気フィルター室 外壁胴縁取り付けのようす
拡大表示します。拡大して表示する

外壁胴縁取り付けのようす

【主要煙突】

主要煙突 エレベーター設置状況
拡大表示します。拡大して表示する

エレベーター設置状況

【主要煙突】

主要煙突 煙突屋上施工状況
拡大表示します。拡大して表示する

煙突屋上施工状況

2018年1月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの組立調整を実施しています。
  • 排熱回収ボイラーは、屋上デッキプレート敷き込みや外壁パネルの取り付けなどを実施しています。
  • 吸気フィルター室は、鉄骨組み立てや外壁パネル取り付けを実施しています。
  • 主要煙突は内筒の取り付けが完了し、内部鉄骨ステージ床を設置しています。
総合進捗率 69.9%

【発電所本館】

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 低圧外部車室吊り込みのようす
拡大表示します。拡大して表示する

低圧外部車室吊り込みのようす

【排熱回収ボイラー】

排熱回収ボイラー 建屋設置のようす
拡大表示します。拡大して表示する

建屋設置のようす

【吸気フィルター室】

吸気フィルター室 鉄骨組立作業のようす
拡大表示します。拡大して表示する

鉄骨組立作業のようす

【主要煙突】

主要煙突 外筒内部のようす
拡大表示します。拡大して表示する

外筒内部のようす

【主要煙突】

主要煙突 主要煙突全景(内筒設置完了)
拡大表示します。拡大して表示する

主要煙突全景(内筒設置完了)

2017年12月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの組立調整を実施しています。
  • 排熱回収ボイラーは、入口ダクトの据え付けや外壁パネルの取り付け等を実施しています。
  • 吸気フィルター室は、外壁耐風梁や胴縁およびパネル取り付けを実施しています。
  • 主要煙突は内筒の取り付けや屋上ステージ部のデッキ敷き込みを実施しています。
  • 主要変圧器他設備は、275kVケーブル端末組み立てや耐圧試験を実施しています。
総合進捗率 66.8%

【発電所本館】

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 低圧内部車室吊り込みのようす
拡大表示します。拡大して表示する

低圧内部車室吊り込みのようす

【排熱回収ボイラー】

排熱回収ボイラー 建屋設置のようす
拡大表示します。拡大して表示する

建屋設置のようす

【吸気フィルター室】

吸気フィルター室 開口部耐風梁取り付けのようす
拡大表示します。拡大して表示する

開口部耐風梁取り付けのようす

【主要煙突】

主要煙突 内筒取り付けのようす
拡大表示します。拡大して表示する

内筒取り付けのようす

【主要変圧器他設備】

主要変圧器他設備 275kVケーブル耐圧試験のようす
拡大表示します。拡大して表示する

275kVケーブル耐圧試験のようす

2017年11月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの組立調整を実施しています。
  • 排熱回収ボイラーは、本体と建屋を設置しています。
  • 主要煙突は内筒の構内搬入および外筒内部の鉄骨ステージ・螺旋階段の取り付けを実施しています。
  • ガス導管は、配管の耐圧・気密試験を実施しています。
  • 取水設備は、塵芥処理装置などの配管敷設を実施しています。
  • 放水設備は、放水路蓋渠と放水路立坑の接続部を構築しています。
総合進捗率 63.4%

【発電所本館】

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 ガスタービン燃焼器組立調整のようす
拡大表示します。拡大して表示する

ガスタービン燃焼器組立調整のようす

【排熱回収ボイラー】

排熱回収ボイラー 本体および建屋設置のようす
拡大表示します。拡大して表示する

本体および建屋設置のようす

【主要煙突】

主要煙突 外筒内部鉄骨ステージ取り付けのようす
拡大表示します。拡大して表示する

外筒内部鉄骨ステージ取り付けのようす

2017年10月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの組立調整を実施しています。
  • 排熱回収ボイラーは、本体と建屋を設置しています。
  • 主要煙突は、内筒の陸上げ・構内搬入作業を実施しています。
  • ガス導管は、地上部での導管敷設やケーブル引き込みを実施しています。
  • 管理事務所では、内装工事を実施しています。
  • 取水設備は、塵芥処理装置を設置しています。
  • 放水設備は、放水路蓋渠と放水路立坑の接続部を構築しています。
総合進捗率 59.5%

【発電所本館】

発電所本館 内部のようす
拡大表示します。拡大して表示する

内部のようす

【発電所本館】

発電所本館 低圧蒸気タービン組立調整のようす
拡大表示します。拡大して表示する

低圧蒸気タービン組立調整のようす

【排熱回収ボイラー】

排熱回収ボイラー 本体および建屋設置のようす
拡大表示します。拡大して表示する

本体および建屋設置のようす

【主要煙突】

主要煙突 内筒陸上げのようす
拡大表示します。拡大して表示する

内筒陸上げのようす

【放水設備】

放水設備 放水路蓋渠完成部の埋め戻しのようす
拡大表示します。拡大して表示する

放水路蓋渠完成部の埋め戻しのようす

【管理事務所】

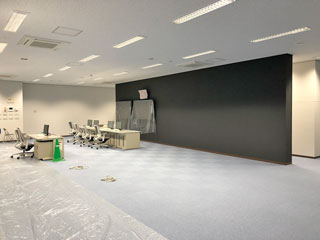

管理事務所 中央操作室のようす
拡大表示します。拡大して表示する

中央操作室のようす

2017年9月20日現在

  • 発電所本館では、発電機・ガスタービン・蒸気タービンの搬入・据付を実施しています。
  • 排熱回収ボイラーは、本体と建屋を設置しています。
  • ガス導管は、一般埋設部や地上部での導管敷設を実施しています。
  • 管理事務所では、外装工事を実施しています。
  • 取水設備は、土木工事が完了し、塵芥処理装置設置などの電気・機械工事を実施しています。
  • 放水設備は、放水路蓋渠を構築しています。
総合進捗率 55.7%

【発電所本館】

発電所本館 タービン建屋内部のようす
拡大表示します。拡大して表示する

タービン建屋内部のようす

【発電所本館】

発電所本館 高中圧蒸気タービン据付のようす
拡大表示します。拡大して表示する

高中圧蒸気タービン据付のようす

【排熱回収ボイラー】

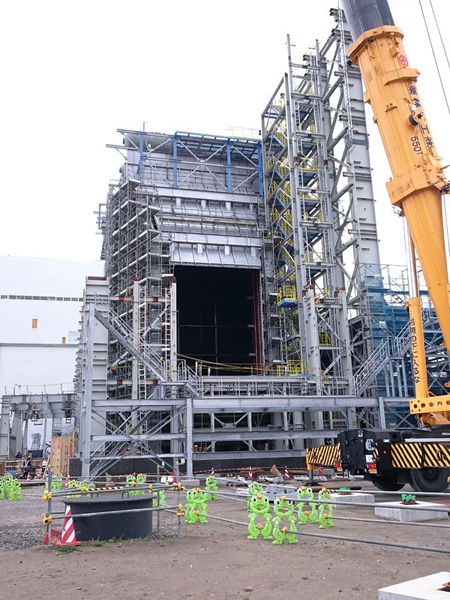

排熱回収ボイラー 排熱回収ボイラーおよび建屋設置のようす
拡大表示します。拡大して表示する

排熱回収ボイラーおよび建屋設置のようす

【ガス導管】

ガス導管 一般埋設部導管敷設のようす
拡大表示します。拡大して表示する

一般埋設部導管敷設のようす

【放水設備】

放水設備 放水路蓋渠構築のようす
拡大表示します。拡大して表示する

放水路蓋渠構築のようす

2017年8月20日現在

  • 発電所本館では、発電機やガスタービンの搬入・据付を実施しています。
  • 排熱回収ボイラーは、本体と建屋を設置しています。
  • ガス導管は、弧状推進工法による2条目の工事が完了しました。また、一般埋設部や地上部では導管敷設を実施しています。

    掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法

  • 管理事務所は、内装工事を実施しています。
  • 取水設備は、取水口前面の海域部の土砂掘削工事が完了しました。また、循環水ポンプ室では外壁工事を実施しています。

  • 放水設備は、放水路蓋渠を構築しています。また、放水路トンネルでは一次注水が完了しました。
総合進捗率 51.9%

【発電所本館】

発電所本館 発電機据付のようす
拡大表示します。拡大して表示する

発電機据付のようす

【発電所本館】

発電所本館 ガスタービン搬入のようす
拡大表示します。拡大して表示する

ガスタービン搬入のようす

【排熱回収ボイラー】

排熱回収ボイラー 排熱回収ボイラーおよび建屋設置のようす
拡大表示します。拡大して表示する

排熱回収ボイラーおよび建屋設置のようす

【主要煙突】

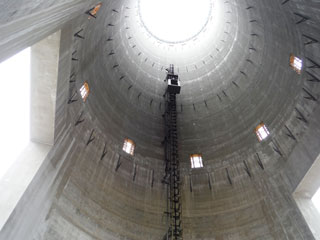

主要煙突 外筒内部のようす(中央は撤去中の仮設昇降機)
拡大表示します。拡大して表示する

外筒内部のようす
(中央は撤去中の仮設昇降機)

【取水設備】

取水設備 取水口および前面海域のようす
拡大表示します。拡大して表示する

取水口および前面海域のようす

【放水設備】

放水設備 放水路トンネル一次注水のようす(放水路立坑上部より撮影)
拡大表示します。拡大して表示する

放水路トンネル一次注水のようす
(放水路立坑上部より撮影)

2017年7月20日現在

  • 発電所本館は、内部で電気盤などの設置や発電機の搬入準備を実施しています。
  • 排熱回収ボイラーは、本体と建屋を設置しています。
  • ガス導管は、弧状推進工法による2条目の掘削とともに一般埋設部や地上部敷設工事を実施しています。

    掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法

  • 主要煙突は、6月29日にコンクリート製の筒身(高さ約80m)の構築が完了しました。
  • 管理事務所は、内装工事を実施しています。
  • 取水設備は、循環水ポンプ室上屋の外壁工事や取水口前面の海域部の土砂掘削工事を実施しています。
  • 放水設備は、放水路蓋渠および放水路立坑側壁部の構築を実施しています。
総合進捗率 48.8%

【発電所本館】

発電所本館 発電機用搬入レール設置のようす
拡大表示します。拡大して表示する

発電機用搬入レール設置のようす

【発電所本館】

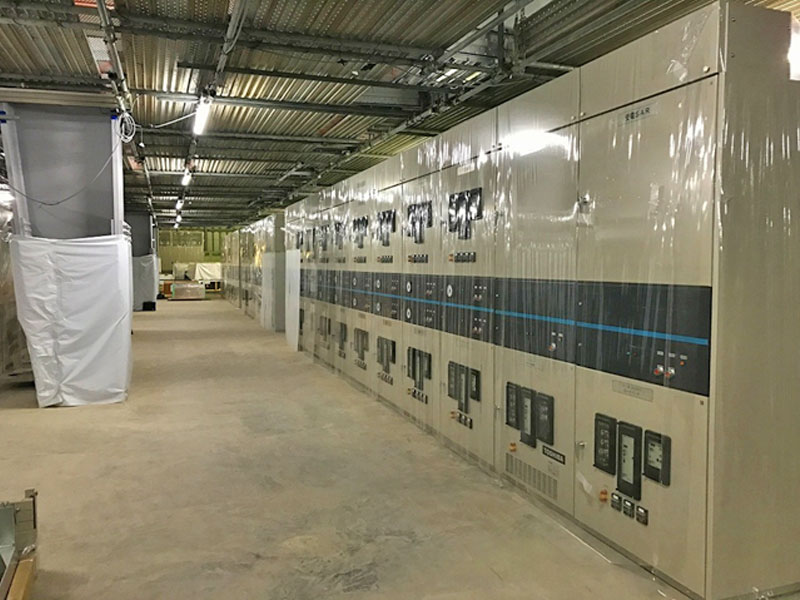

発電所本館 電気盤設置のようす
拡大表示します。拡大して表示する

電気盤設置のようす

【排熱回収ボイラー】

排熱回収ボイラー 排熱回収ボイラーおよび建屋設置のようす
拡大表示します。拡大して表示する

排熱回収ボイラーおよび建屋設置のようす

【ガス導管】

ガス導管 ガス導管(地上部)敷設のようす
拡大表示します。拡大して表示する

ガス導管(地上部)敷設のようす

【主要煙突】

主要煙突 主要煙突全景
拡大表示します。拡大して表示する

主要煙突全景

【放水設備】

放水設備 放水路蓋渠構築のようす
拡大表示します。拡大して表示する

放水路蓋渠構築のようす

2017年6月20日現在

  • 発電所本館は、内部で復水器などを設置しています。また、発電所本館近傍では主要変圧器を設置しています。
  • 排熱回収ボイラーは、本体ケーシングと建屋を設置しています。
  • ガス導管は、弧状推進工法による2条目の掘削および一般埋設部の敷設工事を実施しています。

    掘削機により地中を水平方向に掘削して管を通す穴を開け、地上であらかじめ製作した管を引き込む工法

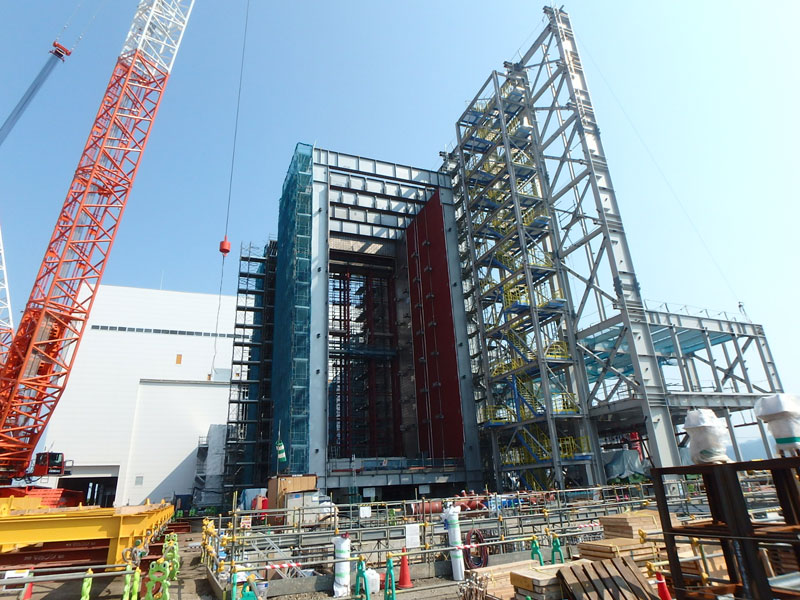

  • 主要煙突は、コンクリート製の筒身を構築しています。
    (高さ約80mのうち約71mを構築完了)
  • 管理事務所は、内装工事を実施しています。
  • 取水設備は、循環水ポンプ室上屋の鉄骨工事や取水口前面の海域部の土砂掘削工事を実施しています。
  • 放水設備は、放水路蓋渠および放水路立坑側壁部の構築を実施しています。
総合進捗率 45.8%

【発電所本館】

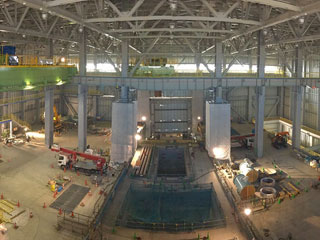

発電所本館 復水器搬入のようす
拡大表示します。拡大して表示する

復水器搬入のようす

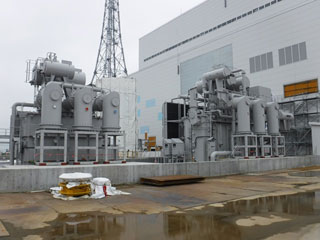

【主要変圧器】

主要変圧器 主要変圧器設置のようす
拡大表示します。拡大して表示する

主要変圧器設置のようす

【排熱回収ボイラー】

排熱回収ボイラー 排熱回収ボイラー本体ケーシングおよび建屋設置のようす
拡大表示します。拡大して表示する

排熱回収ボイラー本体ケーシングおよび建屋設置のようす

【ガス導管】

ガス導管 一般埋設部のガス導管敷設のようす
拡大表示します。拡大して表示する

一般埋設部のガス導管敷設のようす

【主要煙突】

主要煙突 主要煙突全景
拡大表示します。拡大して表示する

主要煙突全景

【放水設備】

放水設備 放水路立坑側壁部構築のようす
拡大表示します。拡大して表示する

放水路立坑側壁部構築のようす

2017年5月20日現在

  • 発電所本館は、内部でタービン・発電機用の埋込金物を設定しています。
  • 排熱回収ボイラーは、本体と建屋の据え付けを実施しています。
  • 主要煙突は、コンクリート製の筒身を構築しています。
    (高さ約80mのうち約40mを構築完了)
  • 管理事務所は、内装工事や発電所本館との渡り廊下の設置工事を実施しています。
  • 取水設備は、循環水ポンプ室上屋の鉄骨工事や取水口前面の海域部の土砂掘削工事を実施しています。
  • 放水設備は、放水路トンネルと放水口の接続部を構築しています。
総合進捗率 42.9%

【発電所本館】

発電所本館 タービン建屋内部のようす
拡大表示します。拡大して表示する

タービン建屋内部のようす

【排熱回収ボイラー】

排熱回収ボイラー 本体と建屋据付のようす
拡大表示します。拡大して表示する

本体と建屋据付のようす

【主要煙突】

主要煙突 主要煙突全景
拡大表示します。拡大して表示する

主要煙突全景

【放水設備】

放水設備 放水路トンネルと放水口の接続部のようす
拡大表示します。拡大して表示する

放水路トンネルと放水口の接続部のようす

2017年4月20日現在

  • 発電所本館は、外壁の取り付けが完了しました。内部では、パワートレイン架台の構築が完了し、タービン・発電機用の埋込金物を設定しています。
  • 排熱回収ボイラーは、本体と建屋の据え付けを実施しています。

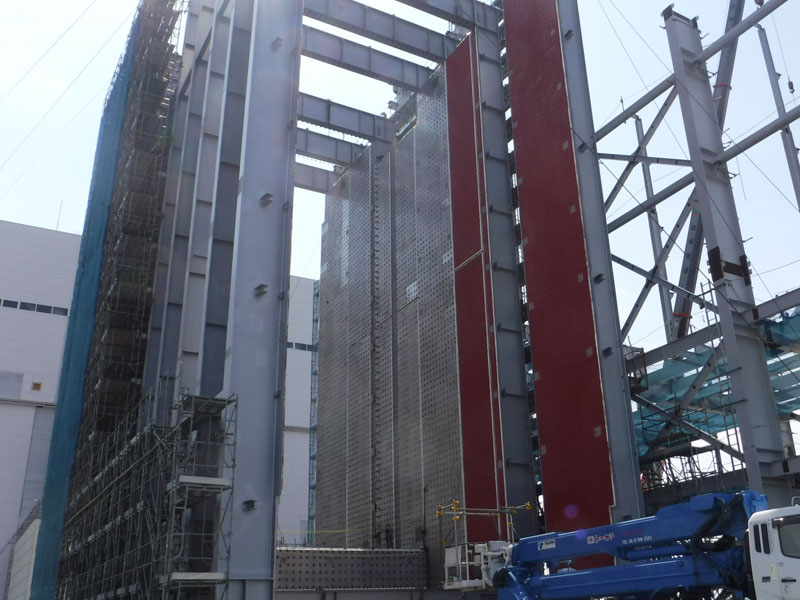

  • 主要煙突は、コンクリート製の筒身を構築しています。
    (高さ約80mのうち約25mを構築完了)
  • 管理事務所は、内装工事や発電所本館との渡り廊下の設置工事を実施しています。
  • 取水設備は、循環水ポンプ室上屋の鉄骨工事を実施しています。
  • 放水設備は、放水路トンネルと放水口の接続部を構築しています。
総合進捗率 40.4%

【発電所本館】

発電所本館 発電所本館全景
拡大表示します。拡大して表示する

発電所本館全景

【発電所本館】

発電所本館 タービン建屋内部のようす
拡大表示します。拡大して表示する

タービン建屋内部のようす

【排熱回収ボイラー】

排熱回収ボイラー 本体据付のようす
拡大表示します。拡大して表示する

本体据付のようす

【取水設備】

取水設備 循環水ポンプ室上屋の鉄骨工事のようす
拡大表示します。拡大して表示する

循環水ポンプ室上屋の鉄骨工事のようす
