新北本連系設備第1極工事の様子

新北本連系設備においては、北海道北斗市と青森県東津軽郡今別町に交直変換所(交流と直流を変換する設備)を建設し、その間を送電電圧250kVの直流送電線により連系しました。
新北本連系設備第1極工事については、2014年7月から現地工事に着手し、2019年3月に運転を開始しました。運転開始までの工事の様子は、以下からご覧いただけます。

工事の様子

2019年3月28日現在

  • 全ての工事が完了し、運転を開始しました。
総合進捗率 100%

2018年9月30日現在

  • 送電線工事は、全ての鉄塔工事(269基)が完了し、96.4kmの架空送電線工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
  • 北斗変換所(北海道側)は機器設置工事が完了し、10月より変換所の試験(無効電力調整機能試験)を開始します。今別変換所(青森側)も機器設置工事がほぼ完了し、同試験に向けて準備を進めています。
  • 吉岡ケーブルヘッド(北海道側)では、ケーブルの絶縁耐力試験を実施しました。
総合進捗率 95%

【北斗変換所】

北斗変換所 架空送電線工事の様子
拡大表示します。拡大して表示する

架空送電線工事の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 架空送電線工事の様子
拡大表示します。拡大して表示する

架空送電線工事の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド ケーブル絶縁耐力試験機器設置の様子
拡大表示します。拡大して表示する

ケーブル絶縁耐力試験機器設置の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド ケーブル絶縁耐力試験の様子
拡大表示します。拡大して表示する

ケーブル絶縁耐力試験の様子

2018年7月31日現在

  • 送電線工事は、全ての鉄塔工事(269基)が完了し、79.0kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
    現在、残り18.7kmの架空送電線の工事を進めています。
  • 北斗変換所(北海道側)と今別変換所(青森側)では、本館建屋内の機器設置工事、変換所構内で屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)と竜飛ケーブルヘッド(青森側)では、ケーブルヘッドの組立作業を行い、ケーブル工事が完了しています。
総合進捗率 90%

【北斗変換所】

北斗変換所 屋外機器設置の様子
拡大表示します。拡大して表示する

屋外機器設置の様子

【北斗変換所】

北斗変換所 マイクロ波無線機設置の様子
拡大表示します。拡大して表示する

マイクロ波無線機設置の様子

【今別変換所】

今別変換所 電話交換機設置の様子
拡大表示します。拡大して表示する

電話交換機設置の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド ケーブルヘッド設置の様子(中央)
拡大表示します。拡大して表示する

ケーブルヘッド設置の様子(中央)

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 架空送電線工事の様子
拡大表示します。拡大して表示する

架空送電線工事の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド ケーブルヘッド搬入工事の様子
拡大表示します。拡大して表示する

ケーブルヘッド搬入工事の様子

2018年5月31日現在

  • 送電線工事は、全ての鉄塔工事(269基)が完了し、79.0kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
    4月より残り18.7kmの架空送電線の工事を開始しております。
  • 北斗変換所(北海道側)と今別変換所(青森側)では、本館建屋内の機器設置工事、変換所構内で屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)と竜飛ケーブルヘッド(青森側)では、ケーブル布設工事を完了しています。
総合進捗率 87%

【北斗変換所】

北斗変換所 北斗変換所の全景
拡大表示します。拡大して表示する

北斗変換所の全景

【北斗変換所】

北斗変換所 屋外機器設置の様子
拡大表示します。拡大して表示する

屋外機器設置の様子

【今別変換所】

今別変換所 今別変換所の全景
拡大表示します。拡大して表示する

今別変換所の全景

【今別変換所】

今別変換所 制御・保護盤設置の様子
拡大表示します。拡大して表示する

制御・保護盤設置の様子

【送電線】

送電線 がいし連取付作業の様子
拡大表示します。拡大して表示する

がいし連取付作業の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド ケーブル布設工事の様子
拡大表示します。拡大して表示する

ケーブル布設工事の様子

2018年3月31日現在

  • 送電線工事は、全ての鉄塔工事(269基)が完了し、79.0kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
  • 北斗変換所(北海道側)と今別変換所(青森側)では、本館建屋内の機器設置工事、変換所構内で屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)と竜飛ケーブルヘッド(青森側)では、ケーブル布設工事の終端接続箱組立て準備など進めています。
総合進捗率 81%

【北斗変換所】

北斗変換所 直流開閉装置設置の様子
拡大表示します。拡大して表示する

直流開閉装置設置の様子

【北斗変換所】

北斗変換所 直流開閉装置設置の様子(拡大)
拡大表示します。拡大して表示する

直流開閉装置設置の様子(拡大)

【今別変換所】

今別変換所 屋外機器設置の様子
拡大表示します。拡大して表示する

屋外機器設置の様子

【今別変換所】

今別変換所 配電盤設置の様子
拡大表示します。拡大して表示する

配電盤設置の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 終端接続箱組立用足場設置の様子
拡大表示します。拡大して表示する

終端接続箱組立用足場設置の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド ケーブル布設用足場設置の様子
拡大表示します。拡大して表示する

ケーブル布設用足場設置の様子

2018年1月31日現在

  • 送電線工事は、全ての鉄塔工事(269基)が完了し、79.0kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
  • 北斗変換所(北海道側)と今別変換所(青森側)では、本館建屋内では機器設置工事、変換所構内では鉄構組み立てなどを行い、バルブホール建屋内では変換器の据え付けが完了しました。
  • 吉岡ケーブルヘッド(北海道側)と竜飛ケーブルヘッド(青森側)では、本館建屋内で機器設置などを行っています。
総合進捗率 77%

【青函トンネル内】

青函トンネル内 電力ケーブルに沿って設置した送電線保守用の「温度監視システム用光ファイバ」と「通信ケーブル」
拡大表示します。拡大して表示する

電力ケーブルに沿って設置した送電線保守用の「温度監視システム用光ファイバ」と「通信ケーブル」

【北斗変換所】

北斗変換所 直流送電線引留鉄鋼組み立ての様子
拡大表示します。拡大して表示する

直流送電線引留鉄鋼組み立ての様子

【北斗変換所】

北斗変換所 変換器据付の様子
拡大表示します。拡大して表示する

変換器据付の様子

【今別変換所】

今別変換所 外観が完成した車庫(手前)・倉庫(奥)
拡大表示します。拡大して表示する

外観が完成した車庫(手前)・倉庫(奥)

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド テレコン(TC)設置の様子
拡大表示します。拡大して表示する

テレコン(TC)設置の様子

2017年11月30日現在

  • 送電線工事は、263基の鉄塔、78.9kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
  • 北斗変換所(北海道側)と今別変換所(青森側)は、本館建屋内では機器設置工事、変換所構内では屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)と竜飛ケーブルヘッド(青森側)では、本館建屋と送電倉庫が完成しました。
総合進捗率 73%

【送電線】

送電線 ロープ延線作業の様子
拡大表示します。拡大して表示する

ロープ延線作業の様子

【送電線】

送電線 電線ドラム設置の様子
拡大表示します。拡大して表示する

電線ドラム設置の様子

【送電線】

送電線 青函トンネル内ケーブル接続箱設置の様子
拡大表示します。拡大して表示する

青函トンネル内ケーブル接続箱設置の様子

【北斗変換所】

北斗変換所 北斗変換所の全景
拡大表示します。拡大して表示する

北斗変換所の全景

【今別変換所】

今別変換所 屋外機器設置の様子
拡大表示します。拡大して表示する

屋外機器設置の様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 完成した本館建屋(左)と送電倉庫(右)
拡大表示します。拡大して表示する

完成した本館建屋(左)と送電倉庫(右)

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 竜飛ケーブルヘッド構内の様子
拡大表示します。拡大して表示する

竜飛ケーブルヘッド構内の様子

2017年9月30日現在

  • 送電線工事は、239基の鉄塔、49.4kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
  • 北斗変換所(北海道側)、今別変換所(青森側)は、バルブホール建屋内で変換器組み立てを開始しました。また、本館建屋内で機器設置工事、変換所構内で屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)は、遮風建屋内に避雷器を設置。また、遮風建屋前の屋外鉄構が完成しました。
  • 竜飛ケーブルヘッド(本州側)は、本館建屋まわりの外構工事、遮風建屋前の屋外鉄構工事などを進めています。
総合進捗率 64%

【送電線】

送電線 架線作業の様子
拡大表示します。拡大して表示する

架線作業の様子

【送電線】

送電線 電線用資機材輸送の様子
拡大表示します。拡大して表示する

電線用資機材輸送の様子

【北斗変換所】

北斗変換所 変換器組み立ての様子
拡大表示します。拡大して表示する

変換器組み立ての様子

【今別変換所】

今別変換所 風冷冷却器据え付けの様子
拡大表示します。拡大して表示する

風冷冷却器据え付けの様子

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 遮風建屋前の屋外鉄構が完成
拡大表示します。拡大して表示する

遮風建屋前の屋外鉄構が完成

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 遮風建屋内に本線用避雷器を設置
拡大表示します。拡大して表示する

遮風建屋内に本線用避雷器を設置

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 本館建屋外構工事の様子
拡大表示します。拡大して表示する

本館建屋外構工事の様子

【竜飛ケーブルヘッド】

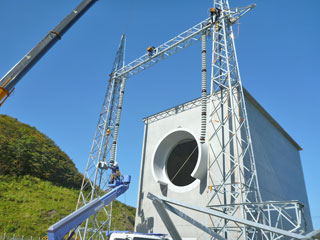

竜飛ケーブルヘッド 碍子取付作業の様子
拡大表示します。拡大して表示する

碍子取付作業の様子

2017年7月31日現在

  • 送電線工事は、212基の鉄塔、44.5kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
    また、送電線工事のうち青函トンネル(作業坑)内へ6.6kmのケーブルの引入れ作業が完了しました。(ケーブル引入れ予定:24.0km)
  • 北斗変換所(北海道側)は、バルブホール建屋および本館建屋が完成し、屋内機器設置工事、屋外機器設置工事などを進めています。
  • 今別変換所(青森側)は、バルブホール建屋、本館建屋および通信鉄塔が完成し、屋内機器設置工事、屋外機器設置工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)、竜飛ケーブルヘッド(本州側)は、本館建屋躯体工事などを進めています。
総合進捗率 57%

【架空送電線】

架空送電線 鉄塔組立作業の様子
拡大表示します。拡大して表示する

鉄塔組立作業の様子

【架空送電線】

架空送電線 架線作業の様子
拡大表示します。拡大して表示する

架線作業の様子

【青函トンネル内】

青函トンネル内 トンネル内に仮配置されたケーブル
拡大表示します。拡大して表示する

トンネル内に仮配置されたケーブル

【北斗変換所】

北斗変換所 完成したバルブホール建屋内部
拡大表示します。拡大して表示する

完成したバルブホール建屋内部

【今別変換所】

今別変換所 完成した通信鉄塔
拡大表示します。拡大して表示する

完成した通信鉄塔

【吉岡ケーブルヘッド】

吉岡ケーブルヘッド 本館建屋躯体工事の様子
拡大表示します。拡大して表示する

本館建屋躯体工事の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 本館建屋躯体工事の様子
拡大表示します。拡大して表示する

本館建屋躯体工事の様子

2017年5月31日現在

  • 送電線工事は、188基の鉄塔、33.6kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
    また、送電線工事のうち青函トンネル(作業坑)内にケーブル引き入れ作業を開始しました。
  • 北斗変換所(北海道側)は、バルブホール建屋と本館屋上の通信鉄塔が完成。本館建屋内の機器設置工事、屋外機器設置工事などを進めています。
  • 今別変換所(青森側)は、バルブホール建屋が完成。本館建屋内の機器設置工事、屋外機器設置工事などを進めています。
総合進捗率 49%

【青函トンネルへのケーブル引き入れ】

青函トンネルへのケーブル引き入れ ケーブルドラムの設置
拡大表示します。拡大して表示する

ケーブルドラムの設置

【青函トンネルへのケーブル引き入れ】

青函トンネルへのケーブル引き入れ ホーリングマシンによるケーブル引き入れ
拡大表示します。拡大して表示する

ホーリングマシンによるケーブル引き入れ

【青函トンネルへのケーブル引き入れ】

青函トンネルへのケーブル引き入れ トンネル内に引き入れたケーブル
拡大表示します。拡大して表示する

トンネル内に引き入れたケーブル

【北斗変換所】

北斗変換所 北斗変換所の全景
拡大表示します。拡大して表示する

北斗変換所の全景

【北斗変換所】

北斗変換所 本館屋上に完成した通信鉄塔
拡大表示します。拡大して表示する

本館屋上に完成した通信鉄塔

【今別変換所】

今別変換所 今別変換所の全景
拡大表示します。拡大して表示する

今別変換所の全景

【今別変換所】

今別変換所 完成したバルブホール建屋内部
拡大表示します。拡大して表示する

完成したバルブホール建屋内部

2017年3月31日現在

  • 送電線工事は、187基の鉄塔、33.6kmの架空送電線の工事が完了しました。(建設予定:鉄塔269基、架空送電線97.7km)
    また、送電線工事のうち青函トンネル内ケーブル布設の準備工事を進めています。
  • 北斗変換所(北海道側)は、本館建屋内に機器設置工事、バルブホール建屋の外装・内装工事、本館屋上に通信鉄塔組立工事などを進めています。
  • 今別変換所(青森側)は、本館建屋内に機器設置工事、バルブホール建屋の外装・内装工事などを進めています。
総合進捗率 42%

【北斗変換所】

北斗変換所 バルブホール建屋内工事の様子
拡大表示します。拡大して表示する

バルブホール建屋内工事の様子

【北斗変換所】

北斗変換所 通信鉄塔組立の様子
拡大表示します。拡大して表示する

通信鉄塔組立の様子

【今別変換所】

今別変換所 直流電源装置搬入の様子
拡大表示します。拡大して表示する

直流電源装置搬入の様子

【今別変換所】

今別変換所 本館建屋内制御盤設置の様子
拡大表示します。拡大して表示する

本館建屋内制御盤設置の様子

2017年1月27日現在

  • 送電線工事は、187基の鉄塔、33.6kmの架空送電線の工事が完了しました。(建設予定:鉄塔268基、架空送電線97.5km)
    また、地中送電線工事は、管路布設工事、マンホール設置工事などを進めています。
  • 北斗変換所(北海道側)は、屋外機器(所内変圧器など)の設置工事、屋外鉄構の組立工事、本館建屋の躯体工事、バルブホール建屋の躯体工事などを進めています。
  • 今別変換所(青森側)は、本館建屋が1月下旬に完成し、屋内機器の据付工事を進めています。また、屋外機器の基礎工事、バルブホール建屋の躯体工事などを進めています。
  • 竜飛ケーブルヘッド(青森側)は、11月下旬に遮風建屋が完成しました。
総合進捗率 40%

【架空送電線】

架空送電線 鉄塔用資機材輸送の様子
拡大表示します。拡大して表示する

鉄塔用資機材輸送の様子

【地中送電線】

地中送電線 マンホール設置工事の様子
拡大表示します。拡大して表示する

マンホール設置工事の様子

【北斗変換所】

北斗変換所 所内変圧器設置工事の様子
拡大表示します。拡大して表示する

所内変圧器設置工事の様子

【北斗変換所】

北斗変換所 屋外鉄構(送電線引留)組立工事の様子
拡大表示します。拡大して表示する

屋外鉄構(送電線引留)組立工事の様子

【今別変換所】

今別変換所 本館建屋が完成(1月下旬)
拡大表示します。拡大して表示する

本館建屋が完成(1月下旬)

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 遮風建屋が完成(11月下旬)
拡大表示します。拡大して表示する

遮風建屋が完成(11月下旬)

2016年11月21日現在

  • 送電線工事は、159基の鉄塔、27.9kmの架空送電線の工事が完了しました。(建設予定:鉄塔268基、架空送電線97.5km)
    また、地中送電線工事は、管路布設工事、マンホール設置工事などを進めています。
  • 北斗変換所(北海道側)は、屋外機器(所内変圧器)の設置工事、本館建屋の躯体工事、バルブホール建屋の鉄骨組立工事などを進めています。
  • 今別変換所(青森側)は、屋外機器の基礎工事、本館建屋の躯体工事、バルブホール建屋の鉄骨組立工事などを進めています。
  • 竜飛ケーブルヘッド(青森側)は、遮風建屋の引出口庇(ひさし)設置工事などを進めています。
総合進捗率 34%

【架空送電線】

架空送電線 鉄塔へのがいし取付作業の様子
拡大表示します。拡大して表示する

鉄塔へのがいし取付作業の様子

【地中送電線】

地中送電線 地中ケーブル管路布設作業の様子
拡大表示します。拡大して表示する

地中ケーブル管路布設作業の様子

【北斗変換所】

北斗変換所 所内変圧器設置工事の様子
拡大表示します。拡大して表示する

所内変圧器設置工事の様子

【北斗変換所】

北斗変換所 バルブホール鉄骨組立工事の様子
拡大表示します。拡大して表示する

バルブホール鉄骨組立工事の様子

【今別変換所】

今別変換所 本館建屋躯体工事の様子
拡大表示します。拡大して表示する

本館建屋躯体工事の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 引出口庇(ひさし)設置工事の様子
拡大表示します。拡大して表示する

引出口庇(ひさし)設置工事の様子

2016年9月14日現在

  • 送電線工事は、121基の鉄塔、24.6kmの架空送電線の工事が完了しました。(建設予定:鉄塔268基、架空送電線97.5km)
  • 北斗変換所(北海道側)は、屋外機器の基礎工事、本館建屋・バルブホール建屋の躯体工事などを進めています。
  • 今別変換所(青森側)は、フェンス工事、屋外鉄構の基礎工事、本館建屋・バルブホール建屋の基礎工事などを進めています。
  • 竜飛ケーブルヘッド(青森側)は、遮風建屋の躯体工事を進めています。
総合進捗率 27%

【架空送電線】

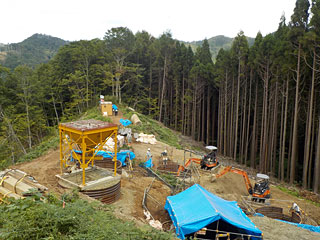

架空送電線 鉄塔組立の様子
拡大表示します。拡大して表示する

鉄塔組立の様子

【架空送電線】

架空送電線 基礎工事(コンクリート打設)の様子
拡大表示します。拡大して表示する

基礎工事(コンクリート打設)の様子

【北斗変換所】

北斗変換所 バルブホール配筋作業の様子
拡大表示します。拡大して表示する

バルブホール配筋作業の様子

【今別変換所】

今別変換所 バルブホール基礎工事の様子
拡大表示します。拡大して表示する

バルブホール基礎工事の様子

【今別変換所】

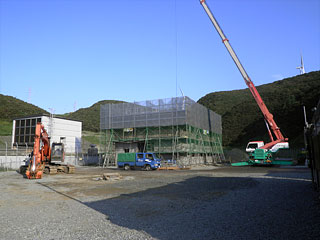

今別変換所 本館建屋躯体工事の様子
拡大表示します。拡大して表示する

本館建屋躯体工事の様子

【竜飛ケーブルヘッド】

竜飛ケーブルヘッド 遮風建屋躯体工事の様子
拡大表示します。拡大して表示する

遮風建屋躯体工事の様子

2016年7月12日現在

  • 送電線工事は、96基の鉄塔、10.1kmの架空送電線の工事が完了しました。(建設予定:鉄塔268基、架空送電線97.5km)
  • 北斗変換所(北海道側)は、屋外機器・本館建屋・バルブホール建屋の基礎工事などを進めています。
  • 今別変換所(青森側)は、構内の道路・フェンス工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)は、遮風建屋が5月末に完成しました。
  • 竜飛ケーブルヘッド(青森側)は、遮風建屋の基礎工事を進めています。
総合進捗率 20%

【架空送電線】

架空送電線 ヘリによる電線延線作業の様子
拡大表示します。拡大して表示する

ヘリによる電線延線作業の様子

【架空送電線】

架空送電線 電線つなぎ込み作業の様子
拡大表示します。拡大して表示する

電線つなぎ込み作業の様子

【北斗変換所】

北斗変換所 屋外機器・本館建屋・バルブホール建屋の基礎工事の様子
拡大表示します。拡大して表示する

屋外機器・本館建屋・バルブホール建屋の基礎工事の様子

【今別変換所】

今別変換所 フェンス工事の様子
拡大表示します。拡大して表示する

フェンス工事の様子

【吉岡ケーブルヘッド(北海道側)】

吉岡ケーブルヘッド(北海道側) 遮風建屋が完成(5月末)
拡大表示します。拡大して表示する

遮風建屋が完成(5月末)

【竜飛ケーブルヘッド(青森側)】

竜飛ケーブルヘッド(青森側) 遮風建屋基礎工事の様子
拡大表示します。拡大して表示する

遮風建屋基礎工事の様子

2016年5月11日現在

  • 北斗変換所(北海道側)は、屋外機器・本館建屋・バルブホール建屋の基礎工事などを進めています。
  • 今別変換所(青森側)は、構内の道路・排水工事、本館建屋基礎工事などを進めています。
  • 吉岡ケーブルヘッド(北海道側)は、遮風建屋建築工事を進めています。
  • 竜飛ケーブルヘッド(青森側)は、土地造成工事が完了しました。
総合進捗率 16%

【北斗変換所】

北斗変換所 バルブホール建屋基礎工事の様子
拡大表示します。拡大して表示する

バルブホール建屋基礎工事の様子

【今別変換所】

今別変換所 本館建屋基礎工事の様子
拡大表示します。拡大して表示する

本館建屋基礎工事の様子

【吉岡ケーブルヘッド(北海道側)】

吉岡ケーブルヘッド(北海道側) 整地工事の様子
拡大表示します。拡大して表示する

整地工事の様子

【竜飛ケーブルヘッド(青森側)】

竜飛ケーブルヘッド(青森側) 土地造成工事完了
拡大表示します。拡大して表示する

土地造成工事完了
